CMMS para agroindustria: campañas, paradas y activos críticos

Mantenimiento agroindustrial con activos críticos, campañas y paradas gestionadas en CMMS

Cómo evaluar un CMMS para agroindustria considerando campaña, campo, planta, paradas, activos críticos, repuestos y KPI de mantenimiento.

7 de junio de 2026 13 min OTEX.tech

Un CMMS para agroindustria no debería evaluarse solo por la lista de módulos. En una operación agroindustrial, el mantenimiento cambia de ritmo según la campaña, la ventana de parada, el clima, la disponibilidad de contratistas, el stock de repuestos y la conectividad en campo.

En pre-campaña, el equipo necesita llegar con activos inspeccionados, repuestos críticos disponibles y preventivos ejecutados. Durante campaña, la prioridad cambia: registrar sin frenar, responder con criterio y conservar trazabilidad suficiente para no repetir la misma discusión en la próxima temporada. Después, el valor está en cerrar el ciclo: revisar fallas repetitivas, consumo real de repuestos, backlog remanente y calidad de los datos.

Otex.tech posiciona la agroindustria como una vertical específica para gestionar cosecha, silos, bombas, cintas, secado e instalaciones de campo con preventivos, correctivos y trazabilidad de activos. También comunica funcionalidades como órdenes de trabajo, inventario, QR, app móvil offline, pañol y paneles de KPI.

Por qué un CMMS para agroindustria debe considerar campaña, campo y planta

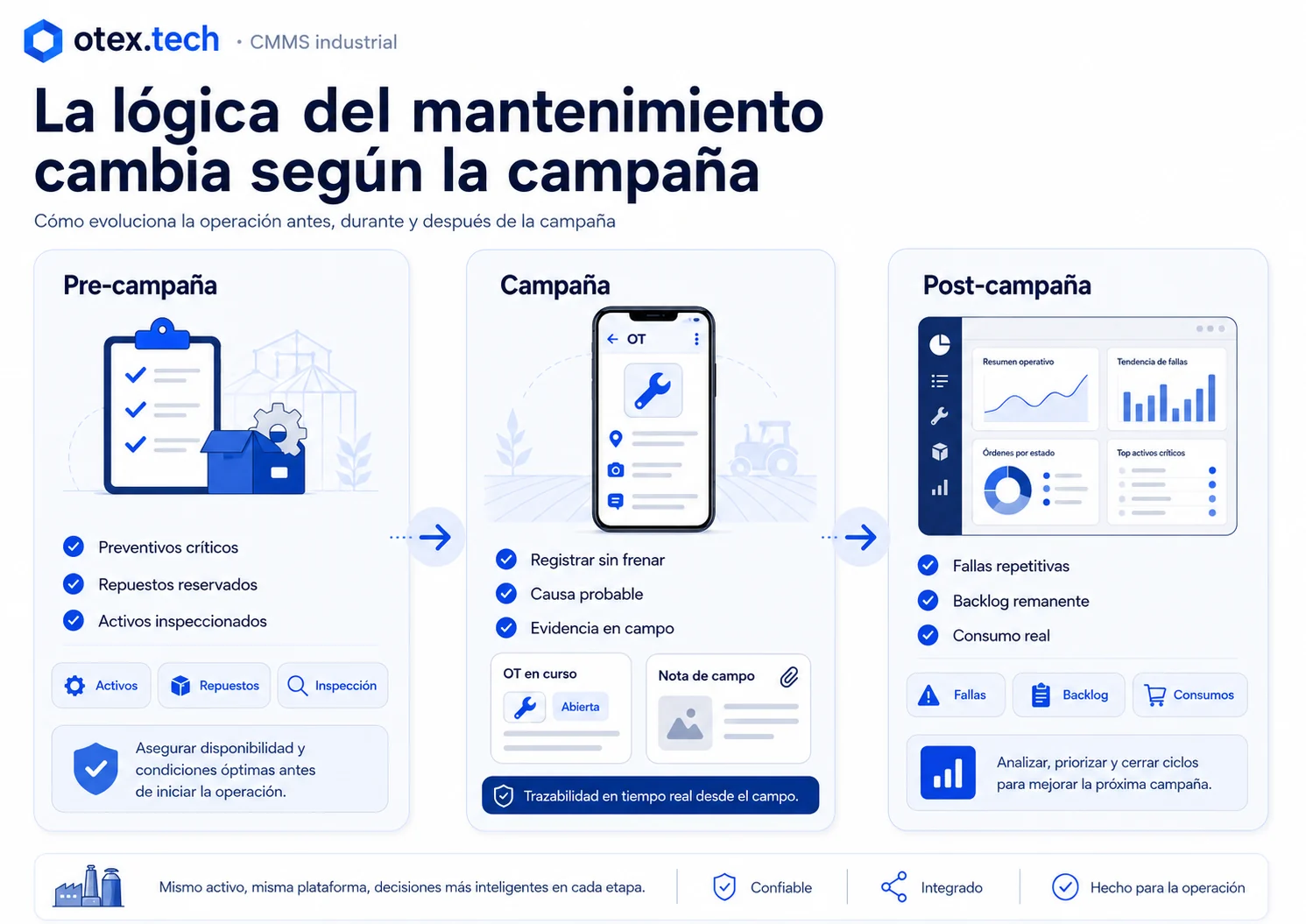

Una planta continua puede tener ventanas de intervención relativamente estables. La agroindustria suma otra lógica: campañas de alta carga, activos distribuidos, variabilidad de materia prima, dependencia climática, contratistas por períodos cortos y equipos que pueden pasar meses sin operar a plena carga.

Momento Decisión de mantenimiento Qué debería registrar el CMMS
Pre-campaña Inspeccionar, preparar repuestos y cerrar preventivos críticos. Preventivos ejecutados, repuestos reservados, checklist por activo y responsables.
Campaña Responder rápido y registrar lo mínimo útil. OT correctiva, técnico, activo, evidencia, repuesto usado y causa probable.
Post-campaña Analizar fallas, backlog y consumo. Fallas repetitivas, backlog remanente, repuestos consumidos y activos críticos.

Pedir demasiados campos al técnico baja adopción. Pedir muy pocos deja un historial pobre. El mínimo operativo debería sostener análisis posterior: activo, síntoma, causa probable, tarea realizada, repuesto, tiempo, evidencia y condición final.

Qué debe tener un CMMS para agroindustria en operación real

Un CMMS para agroindustria debería cubrir la operación diaria, pero también las decisiones previas y posteriores a campaña. El alcance mínimo no es “cargar tareas”. Es conectar activos, OT, repuestos, técnicos, contratistas y KPI en un flujo que soporte presión operativa.

Órdenes de trabajo con evidencia de campo

Dato de OT Por qué importa durante campaña
Activo intervenido y ubicación Evita cerrar trabajos contra equipos equivocados o ubicaciones ambiguas.
Prioridad operativa Permite separar urgencia real de presión circunstancial.
Síntoma, causa probable y tarea realizada Convierte el cierre en historial técnico útil.
Repuestos consumidos Conecta pañol, compras, costo y activo.
Horas reales, evidencia y condición final Distingue una tarea cerrada de un equipo realmente disponible.

En una planta de acopio, una falla en una cinta transportadora puede resolverse en pocas horas. El dato que queda después define si la próxima decisión será técnica o improvisada: rodamiento cambiado, causa probable, repuesto usado, proveedor, fotos, tiempo de intervención y relación con fallas anteriores.

Hay equipos en campo, silos alejados, zonas de baja señal y galpones metálicos donde la conectividad no siempre acompaña. La app móvil offline permite registrar OT, checklists e imágenes sin conexión, con sincronización posterior.

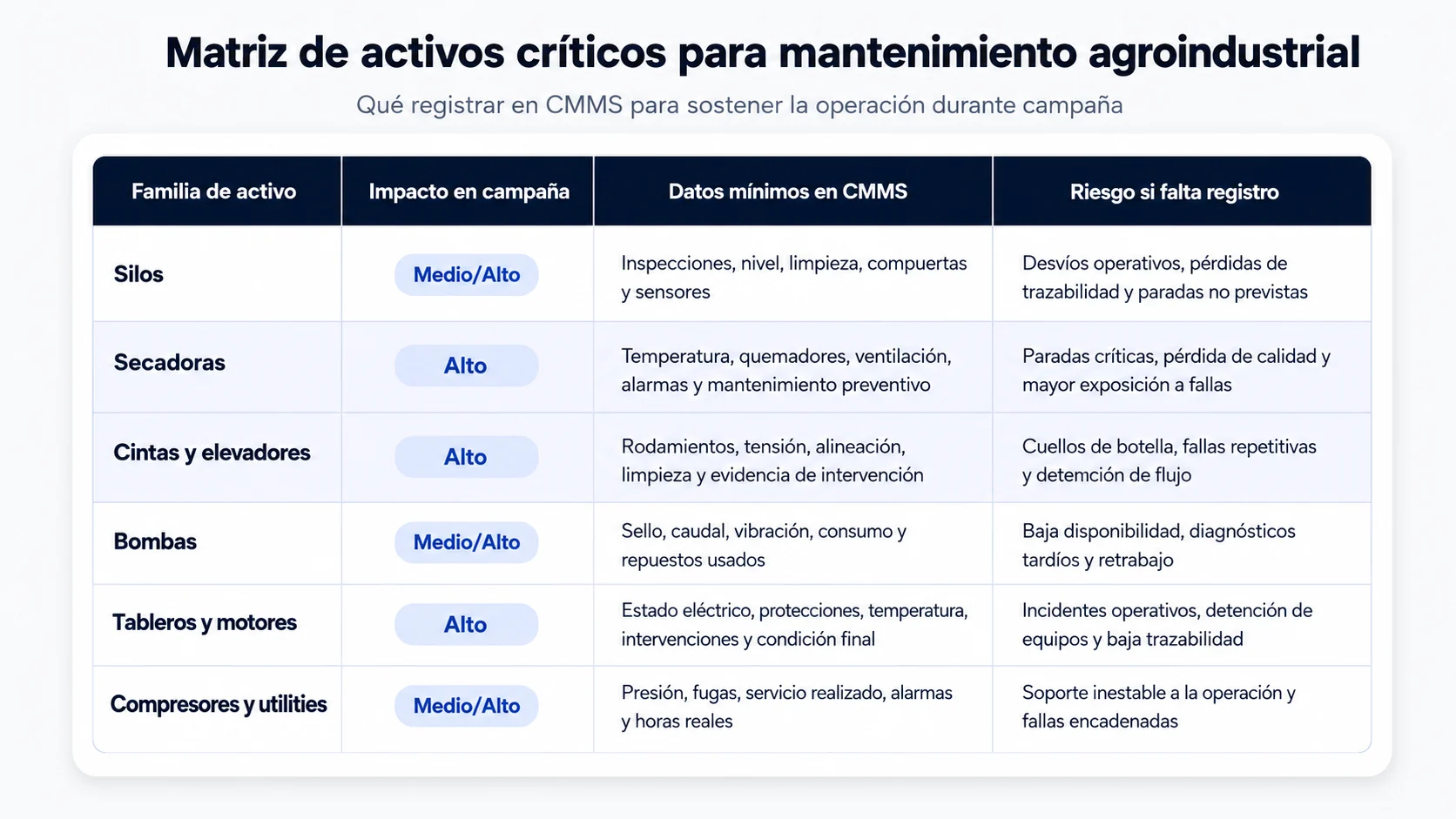

Matriz de activos críticos para mantenimiento agroindustrial

No todos los activos merecen la misma carga administrativa en el CMMS. El error frecuente consiste en intentar cargar todo con el mismo nivel de detalle antes de que el equipo adopte el sistema. Una estrategia más realista empieza por activos críticos.

“La jerarquía de activos no tiene que ser perfecta desde el primer día. Tiene que permitir ejecutar, buscar historial y asignar responsabilidades sin confundir planta, área, equipo y componente.”

Familia de activo Impacto Datos mínimos en CMMS
Silos Alto Ubicación, capacidad, componentes críticos, historial y documentos.
Secadoras Alto Checklist pre-campaña, quemadores, ventiladores, sensores y seguridad.
Cintas y elevadores Alto Rodillos, correas, motores, tensado y repuestos.
Bombas Alto / medio Fluido, sello, motor, criticidad y repuestos.
Tableros, motores y utilities Medio / alto Ubicación, protecciones, rutinas, lecturas, horas, evidencia e historial.

La criticidad debe decidirse con operaciones, mantenimiento, seguridad y compras. Si queda solo en mantenimiento, puede subestimar impacto productivo. Si queda solo en producción, puede sobredimensionar urgencias.

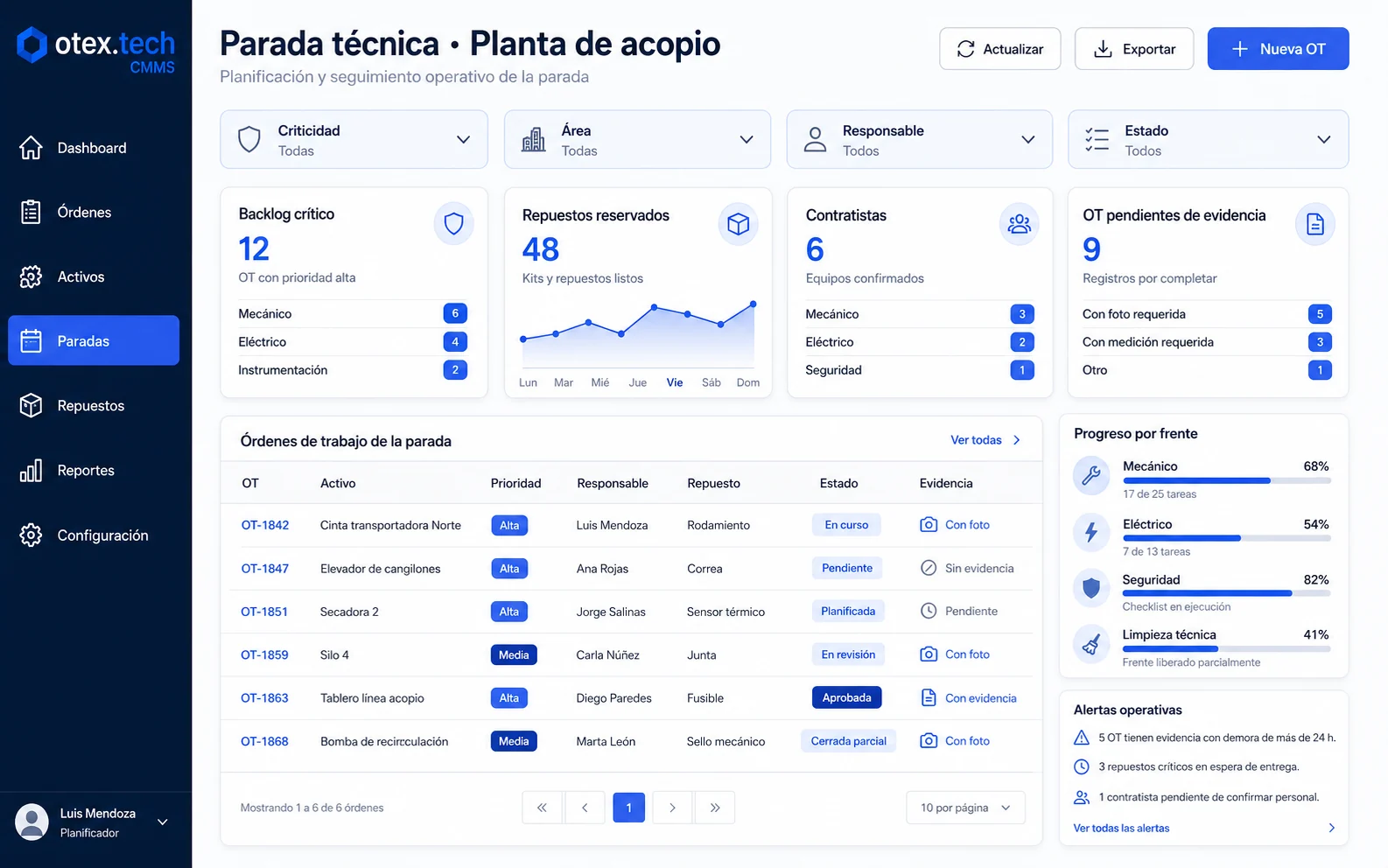

Paradas agroindustriales: alcance, repuestos, contratistas y cierre técnico

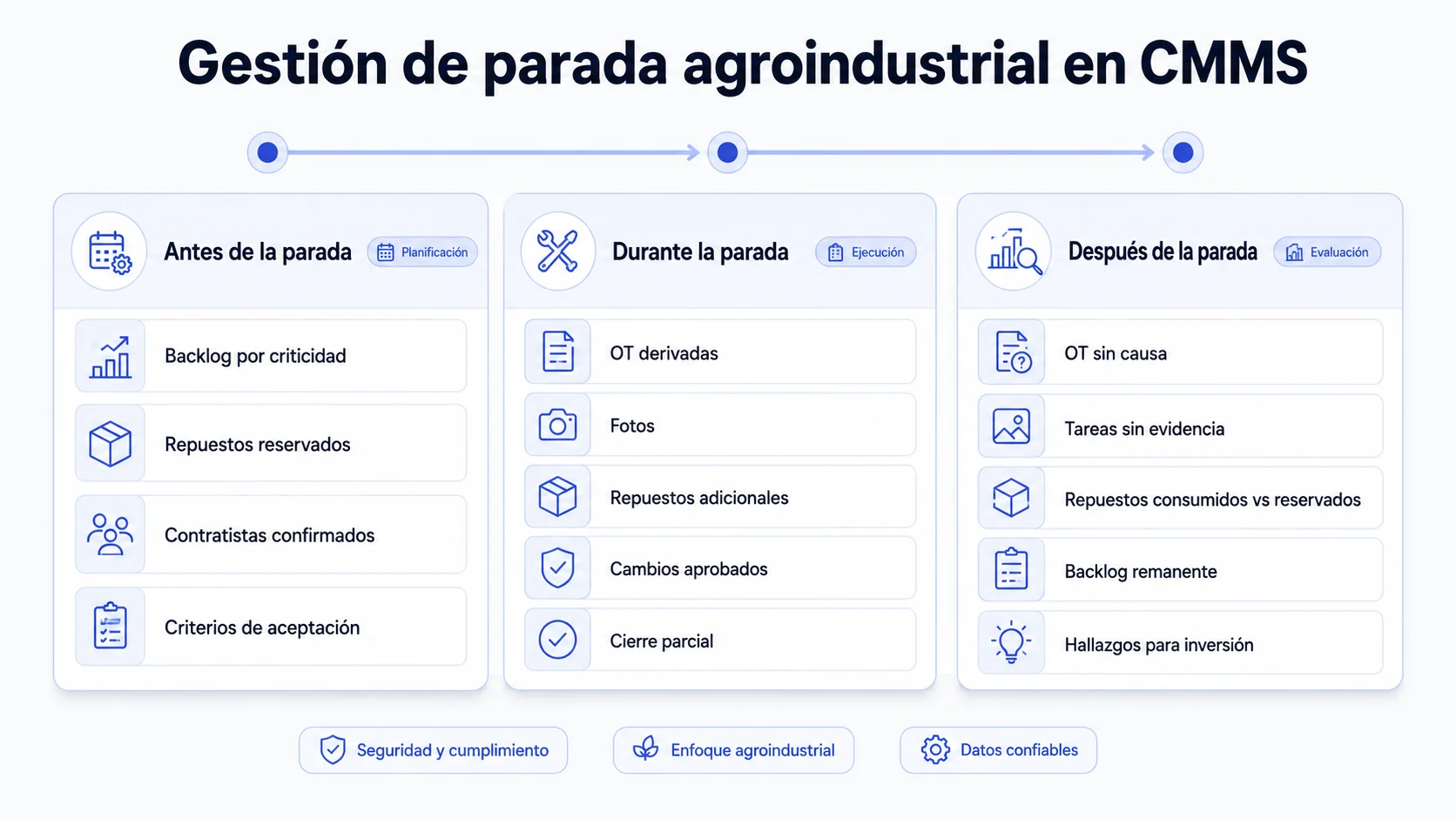

Las paradas suelen concentrar tareas que no pudieron ejecutarse durante campaña, correctivos diferidos, inspecciones mayores, cambios de componentes, limpieza técnica, servicios de contratistas y tareas de seguridad.

Filtrar backlog por criticidad, separar tareas obligatorias de deseables, validar repuestos, confirmar contratistas, asignar responsables, revisar seguridad, cargar checklists y definir criterios de aceptación técnica.

Crear OT derivadas, adjuntar fotos, asociar repuestos adicionales, registrar causa probable, marcar tareas diferidas, documentar aprobaciones y dejar comentarios técnicos para post-parada.

Revisar OT cerradas sin causa, tareas sin evidencia, repuestos consumidos contra reservados, fallas repetitivas, backlog remanente, tiempos reales y hallazgos que requieren inversión o rediseño.

Si el tablero solo muestra cantidad de OT cerradas, la lectura queda corta. El gerente de operaciones necesita riesgo residual. El jefe de mantenimiento necesita brechas técnicas. El planner necesita carga futura.

Repuestos críticos en campaña: stock, consumo por OT y compras

La relación entre mantenimiento y pañol se tensiona durante campaña. Un repuesto barato puede detener una línea si no está disponible. Un repuesto caro puede inmovilizar capital si no se asocia a criticidad, consumo real y lead time.

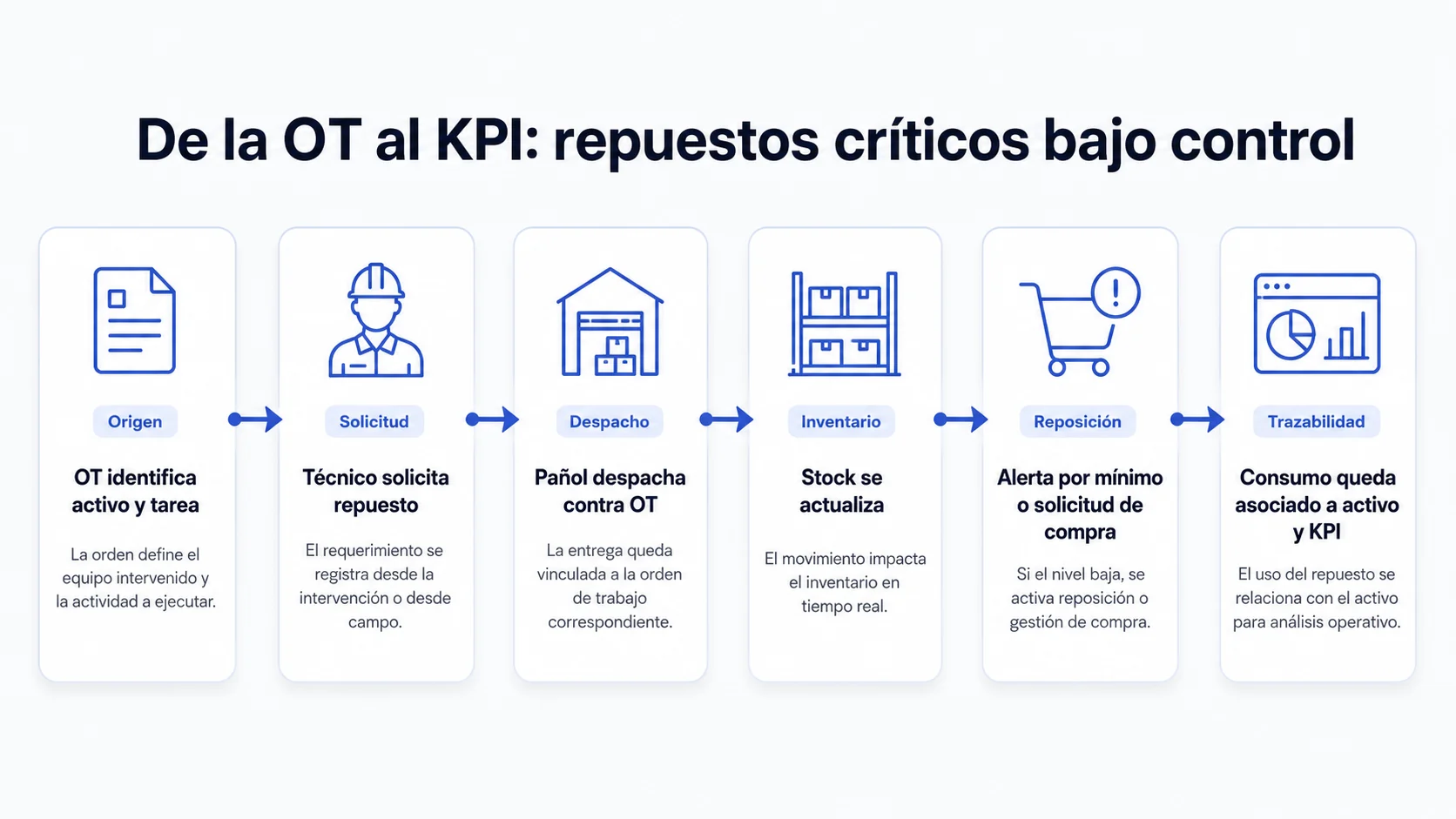

Criterio Pregunta operativa Decisión en CMMS
Impacto ¿Qué pasa si no está disponible en campaña? Asociarlo a activo crítico.
Lead time ¿Cuánto tarda en llegar? Definir stock mínimo y alerta.
Sustitución ¿Existe equivalente aprobado? Cargar equivalencias o proveedor alternativo.
Historial ¿Se consume cada campaña? Revisar consumo por OT.
Riesgo ¿Afecta seguridad, calidad o continuidad? Elevar criticidad.

El técnico solicita o consume repuesto y el pañol registra la salida contra esa OT.

Si cae bajo mínimo, se genera una alerta o solicitud, y compras recibe contexto técnico para decidir reposición.

El cierre de OT incluye el repuesto real consumido y permite analizar consumo por activo, campaña o familia de equipo.

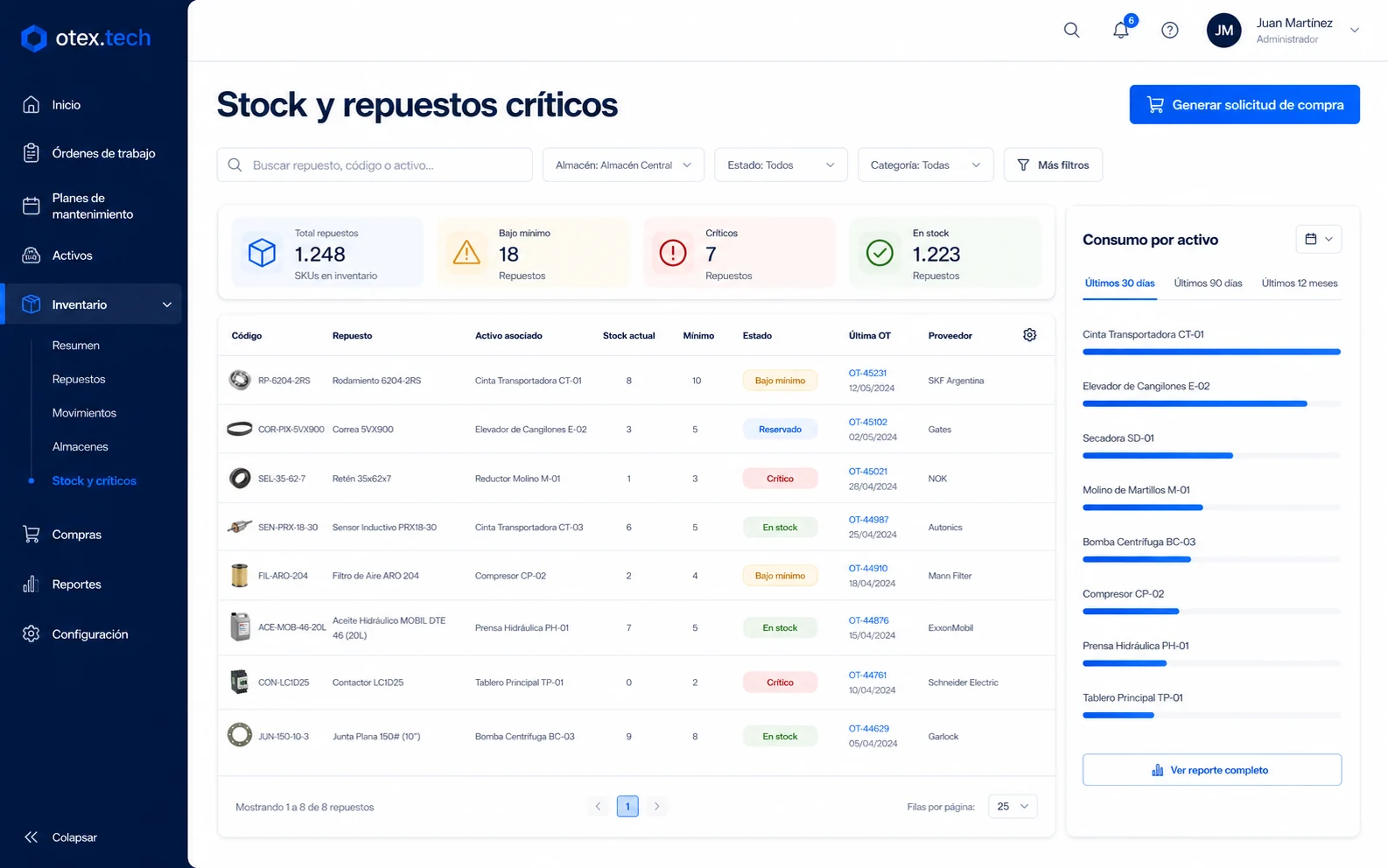

KPI de mantenimiento agroindustrial por rol y momento de campaña

Los KPI no tienen el mismo peso durante campaña que fuera de campaña. En plena operación, algunos indicadores sirven para respuesta. Después, sirven para análisis y decisiones de presupuesto.

Rol Indicadores útiles Decisión que habilitan
Jefe de mantenimiento Cumplimiento preventivo pre-campaña, backlog por criticidad, OT urgentes, MTTR por familia y repuestos faltantes. Ordenar carga, detectar presión correctiva y exponer brechas entre pañol y ejecución.
Gerente de operaciones Activos críticos con fallas repetitivas, backlog que afecta campaña, cumplimiento de parada, consumo por familia y OT sin evidencia. Definir inversión, rediseño, ventana, recursos, contratistas y disciplina de cierre.

Un tablero desconectado del detalle solo acelera reuniones sin decisión. Para que el indicador tenga valor, debe permitir llegar al activo, la OT, el repuesto y la causa que explican el desvío.

Implementar un CMMS en agroindustria sin frenar la operación

Implementar un CMMS durante una operación agroindustrial exige recortar alcance. Intentar cargar todos los activos, todos los históricos y todas las rutinas antes de la próxima campaña suele tensionar al equipo.

Cargar antes de campaña Puede esperar
Activos críticos, técnicos, supervisores, repuestos críticos, preventivos pre-campaña y checklists de inspección. Activos secundarios sin impacto inmediato, histórico completo no depurado y documentación secundaria no consultada.
Contratistas habituales, QR en equipos prioritarios y criterios de cierre de OT. Integraciones avanzadas, rutinas futuras no validadas y campos administrativos poco usados.

La adopción depende de cuántos datos se piden en campo, qué se usa después y quién corrige cierres pobres. Pocos campos obligatorios, QR en activos críticos, checklists breves y evidencia cuando agrega valor suelen funcionar mejor que pedir descripciones largas en plena campaña.

Cuándo evaluar un CMMS para agroindustria y qué debería mostrar una demo

Una operación agroindustrial no necesita evaluar software por moda. Necesita hacerlo cuando la forma actual de trabajo ya no sostiene campaña, trazabilidad o coordinación entre mantenimiento, pañol, compras y operaciones.

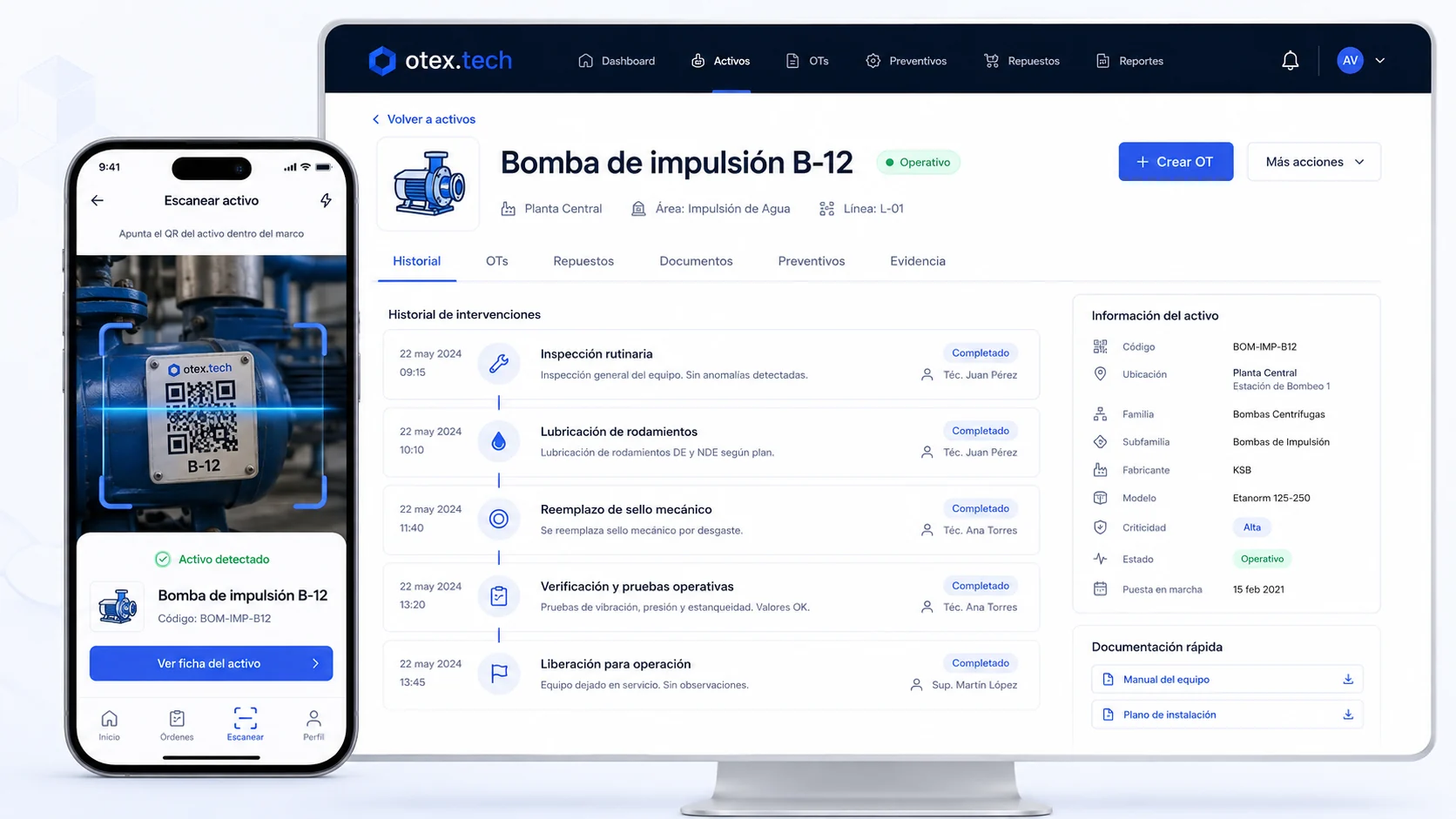

Creación de OT desde un activo crítico, lectura de QR y acceso al historial.

Carga offline desde app móvil, checklist pre-campaña, evidencia y sincronización posterior.

Consumo de repuesto desde la OT, alerta de stock mínimo, cierre técnico con evidencia y tablero con backlog, preventivos vencidos, MTTR y OT urgentes.

Artículos relacionados

Operación agroindustrial

Evaluá OTEX con activos críticos de tu campaña

Revisemos paradas, repuestos, conectividad, cierres de OT y tableros con un escenario real de planta o campo.

Lecturas relacionadas

FAQ

Preguntas frecuentes

¿Qué debe tener un CMMS para agroindustria?
Debe cubrir órdenes de trabajo, activos críticos, preventivos, paradas, repuestos, app móvil, trazabilidad de campo y reportes por campaña, planta o línea.
¿Por qué la campaña cambia la gestión de mantenimiento?
Porque concentra ventanas cortas de trabajo, activos exigidos, repuestos críticos, contratistas y decisiones rápidas. Si la información llega tarde, la parada o la cosecha pierden control operativo.
¿Cómo priorizar activos críticos en agroindustria?
Conviene mirar impacto en campaña, seguridad, calidad, disponibilidad, tiempo de reparación, repuestos críticos y dependencia de contratistas o proveedores externos.
¿Cuándo conviene evaluar una demo de CMMS agroindustrial?
Cuando el equipo pueda probar un caso real con activos de campaña, OT de parada, repuestos, cierre técnico, conectividad y tableros que mantenimiento use para decidir.
