Costo del mantenimiento reactivo: costos ocultos en planta
Medí el costo del mantenimiento reactivo con OT, repuestos, backlog y trazabilidad para mejorar la gestión de costos de mantenimiento.
Medir el costo del mantenimiento reactivo exige mirar más allá de la reparación. Una OT correctiva puede mostrar horas hombre, repuestos usados y servicio externo, pero dejar fuera la espera del repuesto, la parada de línea, la coordinación del supervisor, la compra urgente, la pérdida de trazabilidad y la repetición de la falla.
Para gerencia, el problema aparece como desvío presupuestario. Para mantenimiento, aparece como urgencia, backlog desplazado y datos incompletos. Para planta, aparece como pérdida de disponibilidad, incumplimiento operativo o discusión sobre prioridades.
En una operación industrial, ese costo rara vez vive en una sola cuenta. Queda repartido entre mantenimiento, producción, compras, pañol, contratistas y calidad. Por eso la gestión de costos de mantenimiento no se resuelve solo revisando presupuesto. También depende de cómo se registran las órdenes de trabajo, qué datos quedan en el historial técnico y qué tan confiable es la información para decidir.
Este artículo propone una forma operativa de analizar los costos de mantenimiento asociados al reactivo: dónde aparecen, dónde se esconden, cómo estimarlos sin inventar datos y qué decisiones permite tomar un equipo cuando conecta OT, activos, repuestos, backlog e historial.
Por qué el costo del mantenimiento reactivo queda subestimado
El costo del mantenimiento reactivo queda subestimado porque una parte aparece en la OT y otra queda distribuida entre producción, compras, pañol, contratistas, calidad y supervisión. El costo visible de una intervención suele estar en el registro técnico: técnico asignado, horas cargadas, repuestos consumidos, contratista convocado y fecha de cierre. Ese dato sirve, pero queda corto si no conecta la falla con el impacto operativo.
Costo visible vs. costo real. El costo visible es lo que la OT muestra con facilidad: horas, repuestos y terceros. El costo real aparece cuando esa OT se conecta con espera, parada, backlog desplazado, compras urgentes, historial incompleto y decisiones posteriores.
Una bomba crítica fuera de servicio en agroindustria, una cinta detenida en minería o un compresor con falla repetida en alimentos y bebidas no generan solo un gasto técnico. También consumen atención de supervisores, alteran la programación semanal, fuerzan decisiones de compras, modifican prioridades del backlog de mantenimiento y reducen la capacidad disponible para preventivos.
Costos visibles: mano de obra, repuestos y contratistas
Los costos visibles suelen ser los más fáciles de extraer del CMMS/GMAO, de una planilla o del ERP: horas del técnico interno, horas extra, repuestos retirados de pañol, materiales comprados para la intervención, servicio de contratistas, alquiler de equipos auxiliares, traslados, consumibles, herramientas especiales, inspecciones o pruebas posteriores.
Estos datos son necesarios, pero no alcanzan para leer el impacto real. Si el repuesto se retiró sin asociarlo a la OT, si el técnico cerró la orden sin causa probable o si producción no informó el tiempo afectado, el análisis queda incompleto.
La primera señal de madurez no es tener muchos datos. Es poder relacionarlos: activo, falla, tiempo, repuesto, intervención, prioridad, parada y cierre técnico.
Costos ocultos: parada, espera, reproceso y pérdida de trazabilidad
Los costos ocultos más frecuentes son espera, parada, reproceso, compras urgentes, horas extra, contratistas no planificados, pérdida de historial, fallas repetidas y preventivos desplazados. Una intervención reactiva puede generar espera por diagnóstico, espera por repuesto, cambios de programación, reasignación de técnicos, liberaciones de seguridad, limpieza adicional, reprocesos, reclamos internos o pérdida de producción.
También hay un costo menos evidente: el historial técnico pobre. Cuando una OT se cierra con “equipo reparado” o “se cambió componente” sin síntoma, causa probable, evidencia y condición final, la siguiente falla empieza casi desde cero. El equipo pierde aprendizaje. El planner no puede ajustar frecuencias. Compras no puede anticipar demanda de repuestos. Confiabilidad no puede distinguir falla aleatoria, mala operación, fatiga, lubricación deficiente o defecto recurrente.

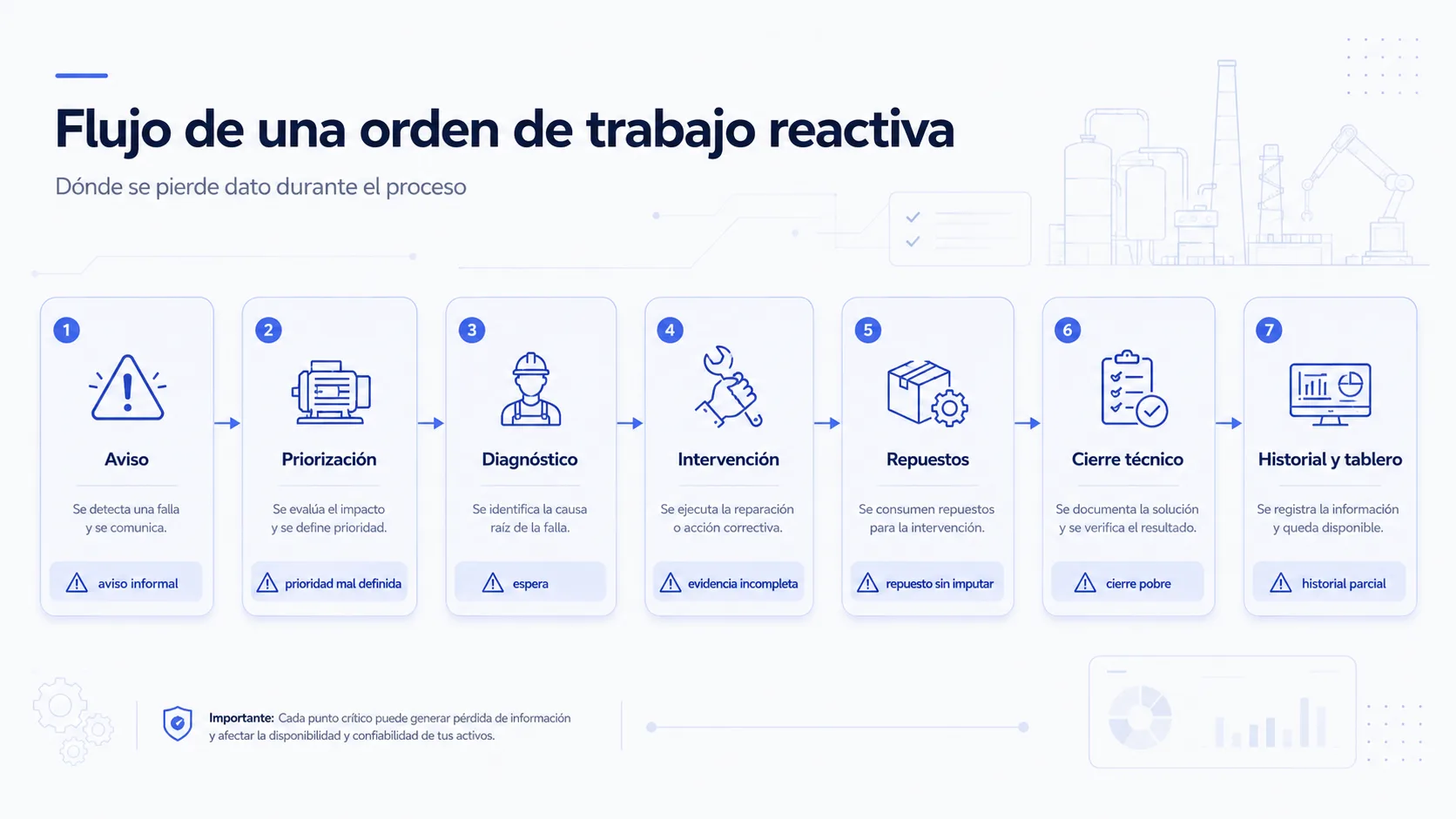

Mapa de costos de una orden reactiva: del aviso al cierre técnico
Una OT reactiva no empieza cuando el técnico toma la herramienta. Empieza antes, cuando alguien detecta una anomalía, define urgencia, comunica el problema y espera una respuesta. Tampoco termina cuando el equipo vuelve a operar. Termina cuando la información queda registrada con calidad suficiente para evitar decisiones a ciegas.
| Momento | Qué ocurre | Costos visibles | Costos ocultos frecuentes | Datos que deberían quedar registrados |
|---|---|---|---|---|
| Antes de intervenir | Aviso, priorización, diagnóstico inicial, asignación | Tiempo de supervisión, traslado, inspección | Espera, comunicación informal, prioridad mal definida, producción detenida | Activo, síntoma, criticidad, hora de aviso, prioridad, solicitante |
| Durante la intervención | Reparación, cambio de repuesto, pruebas | Horas técnico, repuestos, contratistas | Búsqueda de repuestos, permisos, reproceso, espera de liberación, coordinación con terceros | HH reales, repuestos, causa probable, evidencia, condición encontrada |
| Después del cierre | Liberación, análisis, ajuste de plan | Inspección final, pruebas | Historial incompleto, falla repetida, preventivo no ajustado, stock no repuesto | Cierre técnico, condición final, recomendación, impacto, fotos, aprobaciones |
Esta lectura evita una comparación pobre entre correctivos. Una OT puede parecer barata y haber generado una parada de alto impacto. Otra puede parecer cara porque concentra repuestos y contratistas, pero haber evitado una falla mayor en un activo crítico. El criterio depende del contexto operativo, no solo del importe cargado.
Antes, durante y después: dónde se fuga el costo
Antes de la intervención, la fuga aparece cuando no queda claro cuándo se detectó la anomalía, quién la reportó, qué activo estaba comprometido, qué prioridad se asignó, si el equipo siguió operando degradado, cuánto tiempo pasó hasta la intervención y qué riesgo operativo se aceptó.
Durante la intervención, un técnico puede registrar dos horas de trabajo, pero haber esperado una autorización, buscado un repuesto mal ubicado, consultado a un supervisor por falta de historial o repetido una tarea porque la condición inicial no estaba documentada. Después del cierre, una OT sin causa probable, sin repuesto asociado, sin tiempo real y sin evidencia limita cualquier análisis posterior.
Cómo calcular el costo del mantenimiento reactivo con datos confiables
Para calcular el costo del mantenimiento reactivo, separá costos directos, costos indirectos y datos ausentes. Usá OT, repuestos, contratistas, tiempos de intervención, impacto operativo y compras urgentes. Cuando falte información, marcala como estimación o brecha de trazabilidad.
No todas las plantas tienen una base histórica confiable. Muchas conviven con planillas incompletas, OT abiertas fuera de plazo, repuestos retirados sin imputación, activos duplicados o paradas registradas por producción en otro sistema. Aun así, se puede avanzar sin fabricar precisión.
Método práctico en 5 pasos
No conviene empezar por toda la planta. La primera medición debería concentrarse en activos críticos, una línea de producción, una flota, un sitio o un conjunto de equipos con fallas repetidas.
Tomá las OT correctivas no planificadas del período elegido y separá OT cerradas correctamente, OT con datos incompletos, OT abiertas fuera de plazo, intervenciones fuera del sistema y trabajos informales no convertidos en OT.
La clasificación evita mezclar importes reales con supuestos. El dato ausente no debería reemplazarse por una cifra arbitraria: conviene registrarlo como brecha.
Mantenimiento no siempre tiene el dato completo de parada, pérdida de producción o afectación de SLA. Ese dato suele vivir en producción, operaciones, calidad, facilities o logística.
El resultado no debería ser solo un total de costos. Debería mostrar dónde intervenir primero: activos caros por criticidad, activos caros por repetición y activos imposibles de analizar por mala calidad de datos.

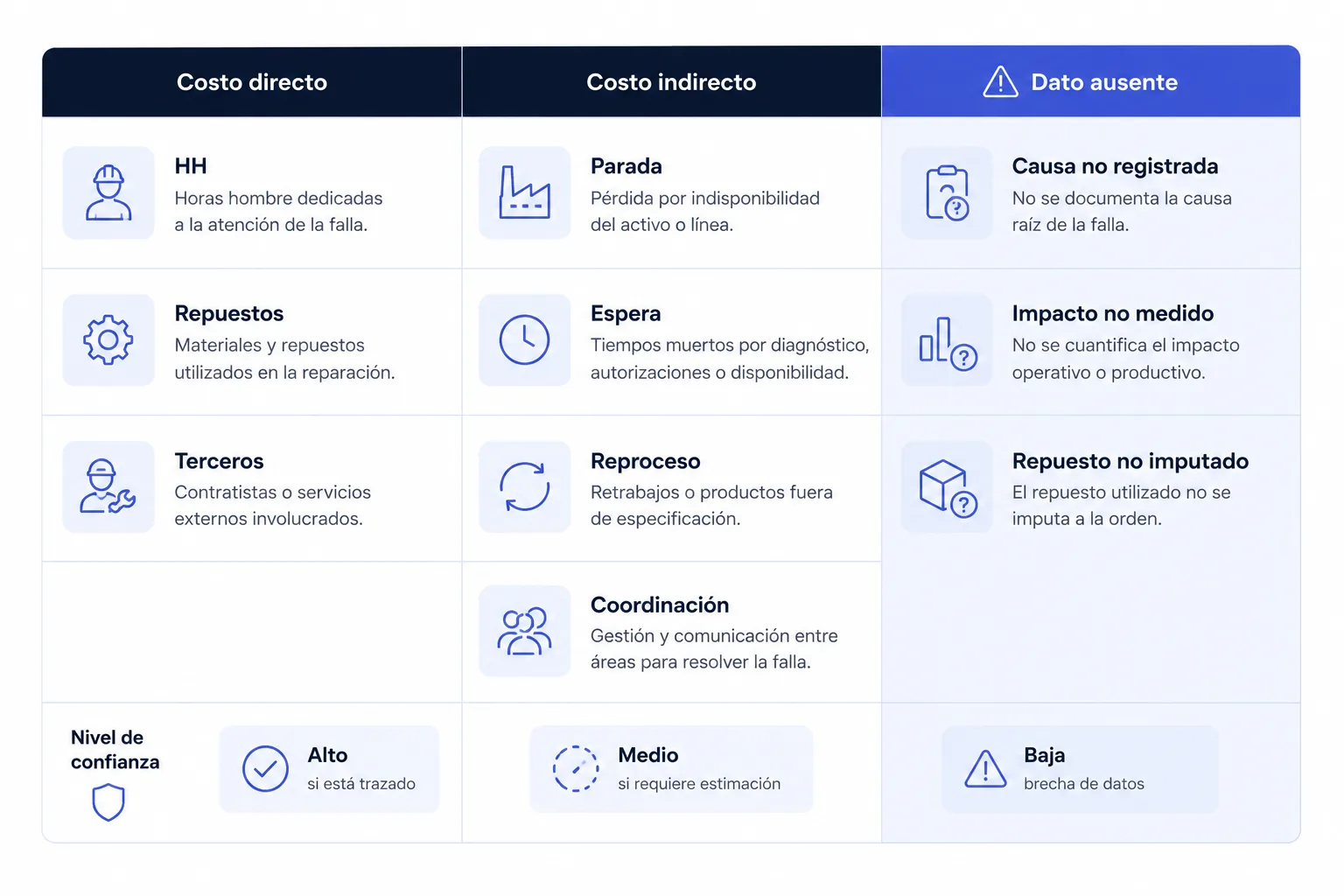

| Tipo de costo | Ejemplo | Fuente habitual | Nivel de confianza |
|---|---|---|---|
| Directo | HH, repuestos, terceros | OT, inventario, compras | Alto si está trazado |
| Indirecto | Parada, espera, reproceso, coordinación | Producción, supervisión, planner | Medio si requiere estimación |
| Ausente | Causa no registrada, impacto no medido, repuesto no imputado | No disponible | Brecha de datos |
Un modelo simple puede considerar: costo reactivo estimado = mano de obra + repuestos + contratistas + compras urgentes + impacto operativo estimado + reproceso + costos de coordinación relevantes. La fórmula debería usarse siempre con la misma lógica. Si cada planta, turno o supervisor estima de manera distinta, el resultado no sirve para comparar decisiones.
El mayor riesgo está en presentar estimaciones como si fueran datos duros. Si se usa un rango, debe quedar marcado. Si el impacto de parada depende de producción, debe validarse con operaciones. Si el costo de oportunidad no está medido, conviene dejarlo como dato pendiente.
Gestión de costos de mantenimiento: qué decisiones permite mejorar
La gestión de costos de mantenimiento aporta valor cuando conecta el gasto con decisiones operativas. No se trata solo de saber cuánto costó una reparación, sino de identificar qué patrón conviene atacar.
Esta lectura permite llevar el tema a una mesa operativa con mantenimiento, operaciones, producción, compras y confiabilidad. El presupuesto deja de ser una conversación aislada y pasa a conectarse con activos, backlog, criticidad y trazabilidad.
Costos del mantenimiento reactivo por industria y tipo de activo
El mantenimiento reactivo no tiene el mismo impacto en todas las industrias ni en todos los activos. La criticidad define la lectura. Un correctivo en un activo redundante puede ser aceptable. Una falla en un equipo sin redundancia, con riesgo de calidad o con repuesto de largo plazo de entrega cambia por completo la ecuación.
| Industria | Activos típicos | Dónde suele pesar el costo reactivo | Señal operativa a revisar | Datos que conviene cruzar |
|---|---|---|---|---|
| Manufactura industrial | Compresores, transportadores, CNC, hornos, bombas de proceso | Paradas de línea, cambios de programación, reproceso | Fallas repetidas en equipos cuello de botella | OT, OEE, backlog, repuestos, producción |
| Alimentos y bebidas | Bombas sanitarias, túneles de frío, envasadoras, CIP, calderas | Auditoría, limpieza, cadena de frío, calidad | Intervenciones sin evidencia o sin checklist | OT, BPM, limpieza, historial, activos críticos |
| Oil & Gas | Bombas, válvulas, compresores, equipos remotos, sistemas auxiliares | Seguridad, permisos, contratistas, continuidad | Dependencia de terceros y repuestos críticos | OT, permisos, contratistas, criticidad, stock |
| Minería | Correas transportadoras, chancadores, bombas de pulpa, equipos móviles | Distancias, turnos, equipos auxiliares, repuestos de alto lead time | Espera por componente o equipo auxiliar | OT, pañol, planificación, flota, ventanas |
| Energía y utilities | Subestaciones, bombas, grupos electrógenos, redes, tableros | Continuidad de servicio, cuadrillas, activos distribuidos | Reasignación de equipos por urgencias | OT, cuadrillas, SLA internos, criticidad |
| Facility management | HVAC, ascensores, bombas, tableros, sistemas contra incendio | SLA, activos distribuidos, reclamos, contratistas | Tickets cerrados sin evidencia técnica | OT, QR, fotos, terceros, tiempos de atención |
| Logística y transporte | Unidades de flota, autoelevadores, dock levelers, cintas | Flota detenida, disponibilidad, incumplimientos | Repetición de fallas por unidad | OT, historial por equipo, repuestos, rutas |
Manufactura, alimentos, Oil & Gas, minería, utilities, facility y logística
En manufactura, el costo reactivo se ve rápido cuando una línea crítica queda detenida o trabaja a menor rendimiento. En alimentos y bebidas, además, el registro técnico puede tener peso ante auditorías: una intervención sin evidencia, sin checklist o sin condición final puede complicar la reconstrucción de lo ocurrido.
En Oil & Gas, minería y utilities, el costo suele crecer por coordinación: permisos, contratistas, ubicación, ventanas de trabajo, seguridad, repuestos específicos y equipos auxiliares pesan tanto como la reparación. En facility management, el mantenimiento reactivo se mide también por SLA, experiencia del usuario interno, contratistas y evidencia de cierre. En logística y transporte, el historial por unidad pesa mucho: sin trazabilidad, cada reparación parece aislada.
Señales operativas de costos reactivos mal controlados
El costo del mantenimiento reactivo se vuelve difícil de controlar cuando deja señales en varios frentes al mismo tiempo. No alcanza con mirar el gasto mensual. Hay que revisar comportamiento operativo.
Un backlog alto no siempre es malo. Puede reflejar trabajo identificado. El riesgo aparece cuando no permite decidir. Si todas las órdenes parecen urgentes, ninguna prioridad guía la carga real. La conexión con costos es directa: cada urgencia que entra sin preparación consume capacidad, altera la secuencia y puede empujar compras fuera de proceso.
Checklist para auditar costos reactivos en OT, repuestos y backlog
Este checklist permite revisar si la operación puede medir el costo del mantenimiento reactivo con datos confiables. Un resultado con muchos “sin dato” no invalida la gestión. Muestra dónde empezar. La mejora no arranca cargando más campos sin criterio, sino definiendo qué datos cambian decisiones.
Qué puede aportar un CMMS/GMAO a la gestión de costos de mantenimiento
Un CMMS/GMAO puede ayudar a medir y ordenar costos, pero no reemplaza decisiones de mantenimiento. Tampoco corrige por sí solo una jerarquía de activos débil, un proceso de cierre pobre o una cultura de carga mínima.
Trazabilidad útil. El flujo digital debería pedir datos que cambian decisiones, no campos que el equipo carga sin uso posterior. Más control puede aumentar fricción; menos control puede dejar costos sin medir.
Su valor aparece cuando el flujo ordena solicitudes, OT con prioridad y activo asociado, repuestos vinculados a intervención, historial técnico por equipo, evidencias desde campo, costos directos por orden, backlog por criticidad y antigüedad, tableros por rol, app móvil para técnicos, operación offline e integración con ERP, Power BI, API o IoT cuando el proceso lo justifica.
Aporta trazabilidad si el flujo de trabajo está bien diseñado
Antes de configurar un CMMS/GMAO, conviene definir qué activos merecen nivel de detalle, qué campos son obligatorios en una OT reactiva, qué causas probables se usarán, cuándo se exige evidencia, quién valida el cierre, cómo se asocian repuestos, qué datos necesita compras, qué información revisa el planner, qué KPI mira gerencia, qué parte del proceso debe operar desde app móvil y qué ocurre cuando el técnico trabaja sin conexión.
Si el diseño ignora al técnico, la adopción cae. Si exige demasiados campos sin uso claro, el dato se degrada. Si deja campos críticos como opcionales, el análisis pierde fuerza.
Aporta visibilidad si los datos se cargan con criterio
Un tablero de costos no mejora decisiones si mezcla datos confiables con estimaciones sin marcar. Tampoco ayuda si muestra MTTR, MTBF o backlog sin contexto por criticidad. Para analizar costo reactivo, debería permitir ver correctivos por activo crítico, separar costo por mano de obra, repuestos y terceros, identificar fallas repetidas, cruzar preventivos vencidos con correctivos, detectar compras urgentes asociadas a OT, revisar backlog por prioridad y antigüedad, comparar áreas, líneas o sitios, filtrar órdenes con datos incompletos y marcar impacto operativo cuando esté disponible.
| Etapa | Qué debería quedar trazado |
|---|---|
| Aviso | Solicitante, activo, ubicación, síntoma, prioridad inicial |
| Priorización | Criticidad, impacto operativo, responsable, fecha objetivo |
| Intervención | Técnico, contratista, horas, tareas, evidencia |
| Repuestos | Ítems consumidos, stock, ubicación, costo, reposición |
| Cierre técnico | Causa probable, condición final, recomendación, aprobación |
| Historial | Repetición por activo, componente, línea o sitio |
| Tablero | Costo directo, backlog, correctivos, compras urgentes, datos incompletos |
Matriz para priorizar activos con mayor costo reactivo
No conviene atacar todo el mantenimiento reactivo al mismo tiempo. Una planta necesita elegir dónde el costo, el riesgo y la repetición justifican intervención.
| Criterio | Bajo | Medio | Alto | Acción sugerida |
|---|---|---|---|---|
| Criticidad del activo | Redundante, bajo impacto | Afecta área secundaria | Cuello de botella, seguridad, calidad o continuidad | Priorizar activos con impacto alto |
| Repetición de falla | Evento aislado | Recurre sin patrón claro | Recurre por componente o condición | Revisar historial y causa probable |
| Costo directo | Mano de obra menor | Repuestos o terceros ocasionales | Repuestos caros, horas extra, contratistas | Separar costo por OT y activo |
| Impacto operativo | Sin parada | Degradación o microparadas | Parada, SLA o incumplimiento | Cruzar con producción u operación |
| Repuestos | Disponibles y trazados | Stock incierto | Compra urgente o largo lead time | Revisar stock mínimo y consumo |
| Calidad de datos | OT completa | Campos parciales | Sin causa, sin repuesto, sin evidencia | Corregir flujo de cierre |
| Backlog asociado | Sin arrastre | Reprogramación ocasional | Preventivos desplazados por urgencias | Reordenar planificación semanal |
El primer frente de trabajo suele estar donde coinciden tres condiciones: activo crítico, falla repetida y datos incompletos. Ahí el costo se acumula y la organización sigue discutiendo con evidencia débil.
Puntos clave para revisar el costo reactivo
Detectá dónde se esconde el costo reactivo en tus OT
Analizá backlog, repuestos, compras urgentes, fallas repetidas y calidad de cierre para priorizar acciones con datos trazables.
