Excel vs CMMS: cuándo migrar sin perder adopción
Excel vs CMMS para mantenimiento: señales para migrar de planillas a OT, activos, repuestos y reportes sin perder adopción.
La discusión Excel vs CMMS aparece cuando mantenimiento ya no puede sostener trazabilidad, historial técnico y cierre de órdenes de trabajo solo con planillas.
Excel no falló. En muchas plantas fue el primer sistema serio de control. Permitió ordenar preventivos, registrar correctivos, listar activos, seguir repuestos y entregar reportes mensuales cuando la operación todavía tenía un volumen manejable.
La señal de migración no es “usar Excel”. La señal aparece cuando el equipo ya no puede responder con datos confiables qué se hizo, sobre qué activo, con qué repuesto, quién lo ejecutó y qué decisión queda pendiente.
La señal no es usar Excel. Usar Excel no es el problema. El problema aparece cuando la planilla deja de conectar solicitudes, órdenes de trabajo, técnicos, repuestos, evidencias, historial y KPI en un flujo trazable.
Una planta con tres turnos, activos críticos, contratistas, repuestos de alta rotación, auditorías internas y reportes para gerencia necesita algo más que celdas actualizadas a mano. Ahí la comparación Excel vs software CMMS deja de ser una preferencia de herramienta. Pasa a ser una decisión operativa.
Este artículo no plantea que todo equipo de mantenimiento deba abandonar Excel. El objetivo es decidir cuándo seguir con una planilla controlada, cuándo preparar datos antes de migrar y cuándo un software CMMS para mantenimiento industrial ya tiene sentido para sostener la operación sin perder adopción técnica.
Cuándo migrar de Excel a CMMS: respuesta rápida
Conviene migrar de Excel a un CMMS cuando mantenimiento ya no puede asegurar trazabilidad de órdenes de trabajo, historial por activo, consumo de repuestos, evidencias, responsables y reportes sin cruces manuales, chats dispersos o dependencia de una persona clave.
Si varias de estas señales aparecen al mismo tiempo, la conversación ya no debería centrarse en si Excel sirve o no. El punto pasa a ser qué nivel de trazabilidad exige la operación.
Qué operación puede sostener Excel y cuándo necesita un CMMS
Comparar columnas contra módulos no alcanza para decidir una migración de mantenimiento. La decisión debería partir de la operación: volumen semanal de órdenes de trabajo, cantidad de activos mantenibles, cantidad de técnicos, supervisores y contratistas, frecuencia de preventivos, criticidad de equipos, dispersión geográfica, peso de repuestos y compras, nivel de auditoría requerido, calidad del historial técnico y reportes esperados por jefatura y gerencia.
Una operación con pocos activos críticos, un planner, un jefe de mantenimiento y preventivos simples puede sostener un control de mantenimiento en Excel si tiene disciplina de carga, versión única y campos bien definidos.
Una operación con varios sitios, OT correctivas diarias, activos críticos, técnicos en campo, repuestos compartidos y reportes para operaciones opera con otro nivel de complejidad. En ese contexto, la planilla empieza a funcionar como archivo de cierre, no como sistema de gestión.
La diferencia aparece cuando el supervisor intenta reconstruir una intervención con datos de tres fuentes: una fila de Excel, una foto en WhatsApp y una observación verbal del técnico. Cuando compras pide validar consumo de repuestos con capturas de pantalla, gerencia pregunta por backlog y el dato tarda dos días, o una auditoría obliga a buscar evidencias en carpetas sueltas, Excel deja de ser una herramienta de control y pasa a ser una fuente parcial de información.
Cuándo Excel todavía funciona para mantenimiento
Excel puede seguir funcionando si la operación tiene baja complejidad y el equipo respeta reglas de carga. Funciona mejor cuando hay pocos activos críticos, la cantidad de OT por semana es manejable, el mantenimiento preventivo tiene frecuencias estables, los técnicos no necesitan cargar evidencias desde campo, el historial por activo no define decisiones frecuentes, repuestos y compras se gestionan por un proceso separado, la operación no requiere auditoría detallada de cada intervención, existe un responsable claro de mantener la planilla y todos trabajan sobre una única versión.
En esos casos, conviene fortalecer la planilla antes de pensar en migrar. Un Excel mal armado no mejora por pasar sus datos a un CMMS. Solo cambia de pantalla.
Excel puede seguir funcionando si tiene dueño, versión única, catálogo de activos y reglas de cierre. Sin esos controles, no gestiona mantenimiento: guarda registros que después alguien debe interpretar.
Señales de que Excel ya limita la gestión de mantenimiento
La migración no debería decidirse por cansancio ni por presión comercial. Hay señales técnicas que muestran cuándo la planilla ya no alcanza.
Órdenes de trabajo dispersas
Excel empieza a quedar corto cuando las solicitudes llegan por WhatsApp, correo, llamadas y reuniones; varias OT describen el mismo problema con nombres distintos; no hay trazabilidad entre solicitud, aprobación, ejecución y cierre; el técnico cierra el trabajo, pero la planilla se actualiza después; las evidencias quedan en chats o carpetas externas; los estados se interpretan distinto según el supervisor; cuesta separar OT correctivas, preventivas, mejoras y trabajos de terceros; y no queda claro qué se hizo realmente sobre el activo.
En una línea de envasado de alimentos, una intervención sobre una bomba dosificadora puede implicar parada, limpieza, verificación, repuesto, firma de supervisor y evidencia para auditoría. Si todo eso queda repartido entre Excel, WhatsApp y una carpeta compartida, el historial técnico pierde valor justo cuando más se lo necesita.
Historial técnico poco confiable
La segunda señal aparece cuando el historial por activo ya no responde preguntas operativas: cuántas veces falló un motor, qué repuesto se cambió antes de la última parada, qué técnico intervino, qué causa se registró, qué preventivo estaba vencido, qué componente se repite en las fallas, qué activos concentran más trabajo correctivo o qué equipos tienen historial incompleto.
Excel puede responder algunas de estas preguntas si la planilla está bien diseñada y todos cargan igual. En la práctica, muchas operaciones terminan con nombres de activos inconsistentes, códigos duplicados, filas incompletas y observaciones libres imposibles de analizar.
Repuestos y compras sin trazabilidad
El límite de Excel también aparece en el pañol: stock actualizado tarde, repuestos con nombres distintos para el mismo ítem, consumo no vinculado a OT, compras urgentes sin causa técnica visible, stock mínimo definido solo por experiencia, repuestos críticos mezclados con consumibles, falta de relación entre activo, repuesto y frecuencia de consumo, y diferencias entre almacén, compras y mantenimiento.
Cuando el consumo de repuestos no se conecta con OT y activos, Excel deja huecos. El equipo puede saber qué se compró, pero no siempre por qué se compró, para qué activo y con qué patrón de falla.
Excel vs software CMMS: matriz comparativa para mantenimiento industrial
La comparación útil no es qué herramienta tiene más funciones. La comparación debe mirar procesos.
| Proceso | Señal de límite en Excel | Riesgo operativo | Qué aporta un CMMS |
|---|---|---|---|
| Solicitudes | Pedidos por WhatsApp, correo, llamadas y planillas | Pérdida de prioridad y contexto | Canal único de solicitud, clasificación y trazabilidad |
| Órdenes de trabajo | Estados manuales y evidencias dispersas | Cierres débiles y baja trazabilidad | Flujo de solicitud, asignación, ejecución, evidencia y aprobación |
| Preventivos | Vencimientos detectados tarde | Incumplimiento del plan y reprocesos | Calendario, recurrencias, responsables y alertas |
| Activos | Nombres duplicados o códigos inconsistentes | Historial poco confiable | Jerarquía, ficha técnica, QR e historial por activo |
| Repuestos | Consumo no vinculado a OT | Stock incierto y compras urgentes | Consumo por OT, stock, pañol y trazabilidad |
| Técnicos | Carga posterior al trabajo | Datos incompletos o reconstruidos | App móvil, checklist, evidencia y cierre desde campo |
| Reportes | KPI armados manualmente | Decisiones con datos tardíos | Tableros por rol y datos conectados a la ejecución |
| Integraciones | Datos duplicados entre sistemas | Reprocesos entre mantenimiento, compras y gerencia | Conexión con ERP, Power BI, API u otros sistemas cuando aplica |
Nota: la columna destacada muestra el aporte del CMMS cuando la operación ya necesita trazabilidad conectada.
Esta tabla deja una decisión práctica: migrar de Excel a CMMS no consiste en copiar planillas a un sistema. Consiste en decidir qué procesos ya necesitan trazabilidad y cuáles todavía requieren orden interno.
Matriz de decisión: seguir con Excel, ordenar datos o migrar
| Estado operativo | Qué hacer | Qué no hacer | Próximo paso |
|---|---|---|---|
| Excel controlado | Mantener planilla con reglas, campos obligatorios y revisión semanal | Comprar software para tapar falta de disciplina | Medir volumen, trazabilidad y calidad de cierre |
| Datos desordenados | Preparar activos, repuestos, roles y flujos antes de migrar | Importar todo sin depuración | Armar base mínima de migración |
| Operación trazable insuficiente | Migrar por módulos con foco en OT, activos y adopción | Implementar todos los módulos al mismo tiempo | Diseñar primera etapa de CMMS |
| Operación multi-sitio o con técnicos en campo | Priorizar móvil, permisos, evidencias y operación offline | Mantener carga posterior al trabajo | Validar flujo real con técnicos y supervisores |
| Reportes críticos para gerencia | Conectar KPI con datos de OT, activos y repuestos | Construir tableros sobre datos débiles | Definir indicadores por rol |
Escenario 1: Excel controlado
Conviene seguir con Excel cuando la operación aún tiene baja complejidad y puede sostener disciplina de carga: una sola planta o sitio, pocos técnicos, bajo volumen de OT, activos bien identificados, preventivos simples, repuestos de baja criticidad, reportes internos no auditables y un responsable claro de la planilla.
Escenario 2: preparación de datos
Este escenario es frecuente en plantas que ya sienten el límite de Excel, pero no tienen datos listos para importar. La prioridad no es comprar software ni seguir parchando la planilla. La prioridad es preparar activos, repuestos, flujos y roles para que la migración no herede el desorden actual.
Escenario 3: migración por módulos
La migración tiene más probabilidad de adopción cuando se implementa por etapas. Un orden habitual puede ser: solicitudes y órdenes de trabajo; activos y ubicaciones; preventivos; repuestos e inventario; reportes y KPI; integraciones con ERP, Power BI o API; y funciones avanzadas según madurez operativa.
Cómo migrar de Excel a CMMS sin perder adopción técnica
Un CMMS puede tener buenos módulos y fallar igual si la carga diaria no encaja con la rutina del técnico.
La adopción se define en detalles operativos: cuántos campos debe completar el técnico, si puede cargar desde móvil, si tiene conexión en la zona de trabajo, si puede usar QR, si el supervisor revisa sin duplicar tareas, si los estados tienen sentido para planta y si el cierre técnico se usa luego en reportes.
El técnico no carga datos para alimentar un tablero. Carga datos cuando el sistema le permite trabajar con menos ambigüedad: qué equipo intervenir, qué repuesto llevar, qué tarea ejecutar, qué evidencia dejar y qué queda pendiente.
En una planta con zonas sin conectividad, la app móvil offline cambia la adopción. Si el técnico debe anotar en papel para cargar después, el CMMS replica una fricción conocida.
Migrar por módulos no significa avanzar lento. Significa no pedirle al equipo técnico que cambie todos sus hábitos en la primera semana.
Un CMMS gana adopción cuando respeta cómo trabaja mantenimiento y ordena los datos mínimos para decidir mejor.

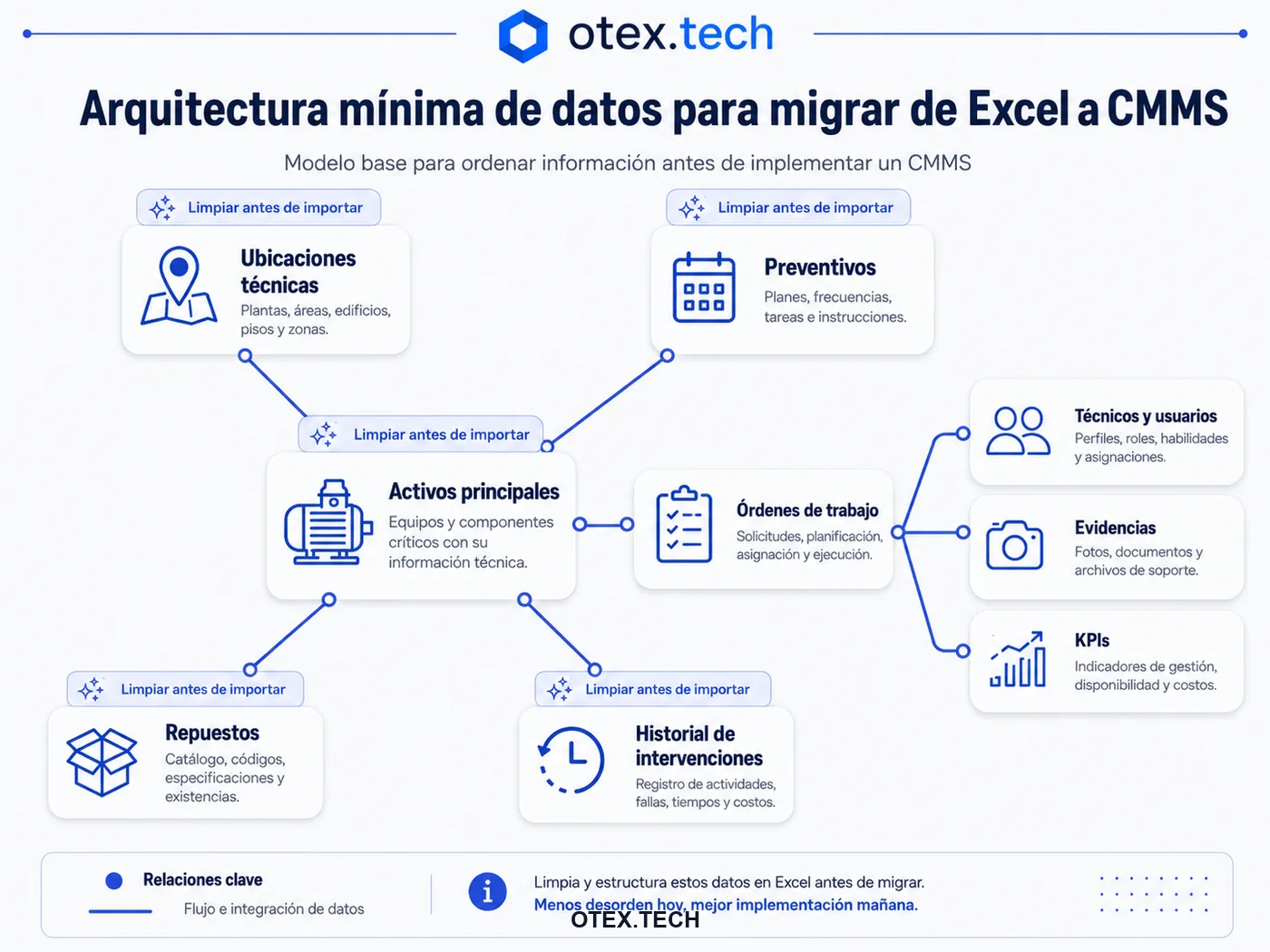

Qué datos migrar desde Excel y cuáles limpiar antes
La migración no empieza cuando se importan archivos. Empieza cuando el equipo decide qué datos merecen convertirse en dato maestro y qué registros solo sirven como referencia histórica.
| Tipo de dato | Migrar | Limpiar antes | Comentario operativo |
|---|---|---|---|
| Activos principales | Sí | Sí | Revisar códigos, nombres, ubicaciones y criticidad |
| Componentes | Según caso | Sí | No cargar detalle que el equipo no va a mantener |
| Ubicaciones técnicas | Sí | Sí | Evitar nombres libres o duplicados |
| Historial de OT | Parcial | Sí | Marcar calidad del dato si está incompleto |
| Preventivos | Sí | Sí | Eliminar tareas vencidas, duplicadas o sin dueño |
| Repuestos | Sí | Sí | Normalizar código, unidad, descripción y equivalencias |
| Técnicos y usuarios | Sí | Sí | Definir roles antes de crear accesos |
| Indicadores históricos | No siempre | Sí | Usar como línea de referencia, no como verdad absoluta |
| Adjuntos y evidencias | Según valor | Sí | Priorizar evidencias ligadas a activos críticos |
Si el historial de Excel tiene diez años, pero los activos cambiaron de nombre, las causas de falla no están codificadas y las observaciones son texto libre, importarlo completo puede generar una falsa sensación de trazabilidad.
Alternativas a Excel para mantenimiento: cuándo usar cada una
No toda operación que supera Excel debe pasar de inmediato a un CMMS completo. Existen alternativas intermedias, aunque cada una tiene límites.
| Alternativa | Cuándo puede servir | Límite operativo |
|---|---|---|
| Excel controlado | Baja complejidad, pocos activos, un sitio | Depende de carga manual y versión única |
| Formularios digitales | Solicitudes simples o relevamiento inicial | No siempre conectan OT, activos, repuestos e historial |
| Tablero BI conectado a planillas | Reportes gerenciales sobre datos existentes | Visualiza datos, pero no ordena la ejecución |
| ERP con módulo de mantenimiento | Empresas con ERP ya instalado y procesos estables | Puede tener baja adopción técnica en campo |
| Software de órdenes de trabajo | Necesidad puntual de ordenar solicitudes y cierres | Puede quedar corto en activos, repuestos e integraciones |
| CMMS/GMAO | Operación con OT, activos, técnicos, repuestos, reportes y trazabilidad | Requiere implementación, datos mínimos y adopción del equipo |
Si la operación solo necesita ordenar solicitudes, quizá un flujo más simple alcance por un tiempo. Si mantenimiento necesita conectar OT, activos, repuestos, técnicos y KPI, el CMMS empieza a tener mayor encaje.
Ejemplos por industria: cuándo cambia la prioridad de migración
Manufactura industrial
En manufactura, Excel suele quedar corto cuando mantenimiento necesita conectar línea, activo, parada, repuesto y causa. Una línea con fallas repetitivas en transportadores, variadores, sistemas neumáticos o equipos de utilidades requiere más que observaciones libres.
Alimentos y bebidas
En alimentos y bebidas, la trazabilidad tiene peso adicional. No alcanza con saber que el preventivo se hizo. Hay que demostrar cuándo, sobre qué equipo, con qué checklist, quién lo ejecutó, qué observación dejó y qué evidencia quedó asociada.
Oil & Gas, minería y utilities
En operaciones pesadas o distribuidas, la planilla pierde confiabilidad cuando intervienen distancia, criticidad y múltiples responsables. El historial del activo no puede quedar sujeto a que alguien actualice una fila al volver a base.
Agroindustria y facility management
En agroindustria, la campaña cambia el umbral de tolerancia al desorden: mantenimiento necesita velocidad, priorización, stock confiable y registro de fallas que sirva para preparar la próxima parada. En facility management, el desafío suele estar en activos distribuidos, SLA, contratistas y usuarios internos.
Cómo evaluar un CMMS sin perder lo que Excel ya resolvió
Migrar no significa descartar todo lo construido. Una buena planilla suele contener conocimiento operativo: activos, frecuencias, responsables, repuestos frecuentes, criterios de prioridad y reportes que la gerencia ya usa.
El punto sensible es la configuración inicial. Un CMMS demasiado rígido puede obligar a adaptar la operación al sistema. Uno demasiado abierto puede terminar replicando el caos de Excel con otra interfaz.
Cómo diagnosticar si tu operación está lista para migrar
OTEX debería abordar esta decisión como un diagnóstico de operación. Una metodología útil debería revisar cinco frentes: madurez de órdenes de trabajo, calidad de datos de activos, repuestos y consumo, adopción técnica y reportes para decisión.
5 frentes para revisar antes de migrar: OT, activos, repuestos, adopción técnica y reportes.
Fuente: metodología propuesta en el artículo original.
Evaluar si existe ID único, activo asociado, responsable, prioridad, estado, cierre técnico, repuestos y evidencia.
Revisar duplicados, códigos, ubicaciones, criticidad, familias de equipos y nivel de detalle mantenible por el equipo.
Analizar si el inventario permite conectar repuesto, activo, OT, consumo y reposición.
Validar cómo cargan datos técnicos, supervisores y contratistas, además de conectividad, uso móvil, permisos y carga mínima de cierre.
Definir qué indicadores se van a mirar por rol: jefe de mantenimiento, planner, supervisor, operaciones y gerencia.
Checklist de diagnóstico Excel vs CMMS
Usá este checklist antes de pedir una demo o iniciar una migración. Marcá cada punto que hoy genera fricción.
Si marcaste pocos puntos y el equipo mantiene disciplina, Excel puede seguir funcionando con controles más estrictos. Si marcaste varios puntos ligados a datos maestros, conviene ordenar activos, repuestos, responsables y flujos antes de migrar. Si marcaste puntos relacionados con OT, evidencias, técnicos, repuestos, reportes y auditoría, la operación probablemente ya necesita evaluar un CMMS.
Cierre operativo: cuándo migrar de Excel a CMMS
Migrar tiene sentido cuando Excel ya no permite sostener trazabilidad, responsabilidades, historial técnico, repuestos y reportes con calidad suficiente. La decisión debería tomarse antes de que la reconstrucción manual sea parte del proceso.
La cantidad de planillas no define la migración; la define la pérdida de trazabilidad entre ellas.
Si mantenimiento no puede responder qué pasó, cuándo pasó, quién intervino, sobre qué activo, con qué repuesto, qué evidencia quedó y qué decisión se toma después, la discusión Excel vs software CMMS ya no es tecnológica. Es una decisión de gestión.
La migración correcta no borra lo que Excel ordenó. Lo convierte en una base más trazable, más útil para planta y más sostenible para quienes tienen que ejecutar, supervisar y decidir.
Evaluá si tu operación ya necesita un CMMS
Llegá a la demo con una OT correctiva, un preventivo vencido y un repuesto crítico para comparar un flujo real, no pantallas aisladas.
