Implementación CMMS

Implementar un CMMS sin frenar la operación

Implementador revisando datos de mantenimiento en una tablet durante una puesta en marcha de CMMS

Guía técnica para implementar un CMMS/GMAO por fases, sin duplicar trabajo, detener OT ni perder adopción en planta.

9 de mayo de 2026 22 min OTEX.tech

Implementar un CMMS sin frenar la operación exige más que elegir un software, cargar activos y capacitar usuarios. En una planta industrial, una operación de facility management o una red de activos distribuidos, las órdenes de trabajo siguen entrando, los preventivos vencen, los repuestos faltan, los contratistas esperan aprobación y los supervisores necesitan saber qué ocurrió en el turno anterior.

Ese es el punto sensible de una implementación CMMS/GMAO: poner en marcha un nuevo sistema sin romper la rutina que sostiene mantenimiento. El riesgo aparece en la migración de datos, en la adopción de técnicos, en la relación con almacén, en la convivencia con el ERP, en la calidad de los cierres y en la expectativa de ver KPI confiables antes de tener datos consistentes.

Esta guía propone una implementación por fases. Está pensada para equipos que ya gestionan OT, preventivos, repuestos y auditorías. La pregunta operativa sigue siendo concreta: qué cargar primero, qué dejar para una segunda fase, qué flujo sostener desde el primer día y cómo evitar que el CMMS termine siendo una carga paralela.

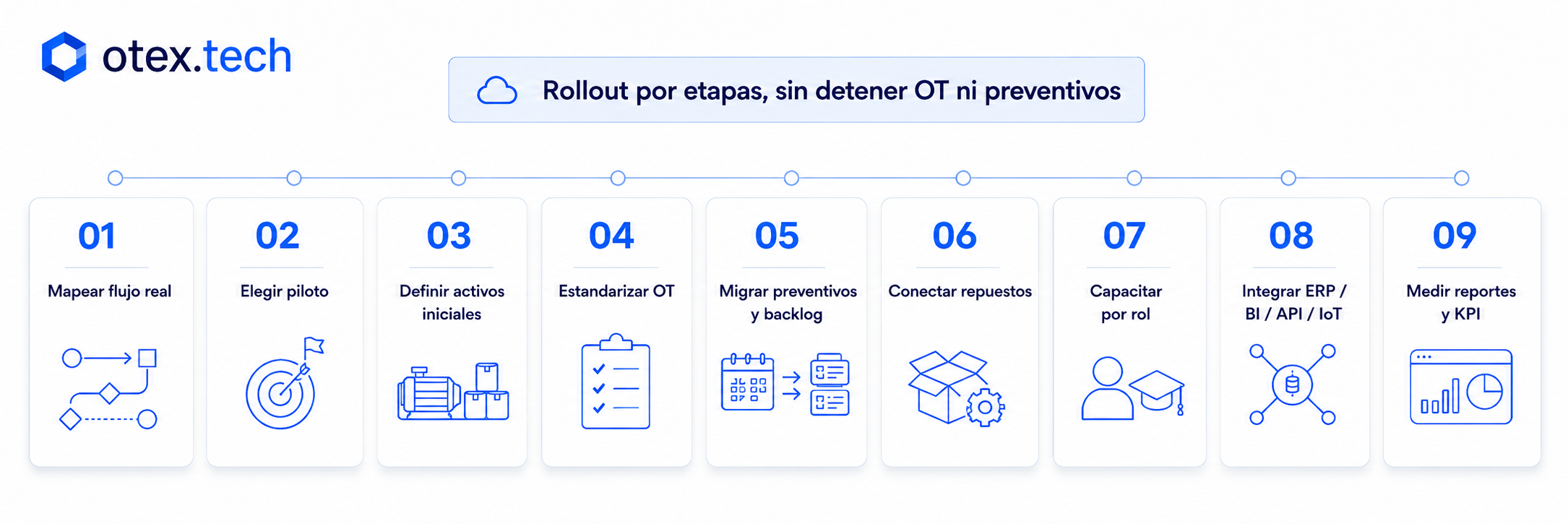

Fases para implementar un CMMS sin frenar la operación
La implementación debe verse como una secuencia operativa, no como una carga total previa al uso.

Qué significa implementar un CMMS sin frenar la operación

No frenar la operación no significa implementar sin fricción. Significa diseñar el rollout para que mantenimiento pueda seguir ejecutando trabajos mientras cambia la forma de registrar, asignar, cerrar y analizar la información.

En una planta de alimentos, esto puede significar empezar por una línea crítica donde las intervenciones requieren evidencia clara para auditoría. En minería, puede implicar probar el flujo con equipos móviles o activos en zonas con conectividad irregular. En facility management, puede ser más útil arrancar por una sede con alto volumen de solicitudes y técnicos recurrentes.

Criterio de alcance inicial. El primer alcance debería elegirse donde la falta de control ya afecta programación, repuestos, trazabilidad o respuesta ante fallas.

Pasos para implementar un CMMS/GMAO sin frenar la operación

El proceso debe resumirse en pasos claros.

01
Mapear el flujo real

Relevar cómo nacen, se priorizan, ejecutan y cierran las órdenes de trabajo, y cómo se relacionan con activos, repuestos y backlog.

02
Elegir un piloto operativo

Seleccionar un área, línea, sede, familia de activos o flujo con impacto real y datos disponibles.

03
Cargar lo mínimo para operar

Priorizar activos críticos, usuarios del piloto, tipos de OT, preventivos vigentes, correctivos abiertos, backlog crítico y repuestos clave.

04
Capacitar por rol

Diferenciar técnicos, supervisores, planners, almacén y contratistas, porque cada rol usa el CMMS de forma distinta.

05
Medir adopción antes que KPI avanzados

Validar uso real, calidad de cierres, activos correctos, evidencia y cumplimiento de preventivos antes de pedir indicadores de confiabilidad.

06
Escalar e integrar cuando el flujo funcione

Ajustar permisos, campos, datos e integraciones con ERP, Power BI, API o IoT cuando el proceso base ya esté probado.

Este orden evita uno de los errores más frecuentes: pretender que el sistema nazca completo antes de que la operación lo haya validado.

Antes de configurar: qué riesgo operativo vas a controlar

Una implementación de CMMS suele debilitarse cuando se diseña desde un listado de funciones y no desde los riesgos de la operación. Cada decisión de configuración tiene una consecuencia: un campo obligatorio puede mejorar la trazabilidad o demorar cierres; una jerarquía de activos muy detallada puede facilitar análisis de fallas o consumir semanas de carga sin uso real; un flujo de aprobación puede ordenar prioridades o trabar trabajos urgentes.

IndustriaRiesgo operativo inicial
Alimentos y bebidasTrazabilidad de intervenciones sobre equipos vinculados a inocuidad, limpieza, calidad o auditoría.
Oil & GasControl de contratistas, permisos, evidencias, activos críticos y seguridad.
MineríaVisibilidad sobre correctivos, repuestos y equipos móviles con alta presión operativa.
UtilitiesContinuidad del servicio, registro confiable y priorización por criticidad.
Facility managementSLA internos, ubicaciones, solicitudes recurrentes y control de terceros.
LogísticaDisponibilidad de docks, cintas, autoelevadores, portones, sistemas de carga y activos edilicios.

El CMMS/GMAO debe entrar por el punto donde la operación ya siente pérdida de control.

Antes de cargar módulos, conviene decidir qué área, planta, edificio, línea o familia de activos entra primero; qué activos se cargan en la primera etapa; qué flujo de OT se usará desde el arranque; qué datos serán obligatorios para cerrar una OT; y qué señales mostrarán si el sistema entró en la rutina real.

Fase 1: mapear el flujo real de OT, activos, repuestos y backlog

El diagnóstico debe mostrar cómo trabaja mantenimiento hoy, no cómo debería trabajar según un procedimiento ideal. Hay que relevar dónde nace una solicitud, quién la prioriza, cómo se convierte en OT, cómo se asigna, cómo se ejecuta, cómo se cierra, qué evidencia queda, qué repuesto se consume y qué dato llega a un reporte.

En muchas operaciones, ese flujo combina ERP, planillas, WhatsApp, formularios, papeles de turno, carpetas compartidas y memoria de supervisores. El CMMS entra sobre flujos existentes: turnos, almacén, compras, técnicos, contratistas, permisos y criterios informales de prioridad.

El objetivo no es documentar todo. El objetivo es separar lo que sostiene la operación de lo que solo existe porque alguien lo pidió alguna vez.

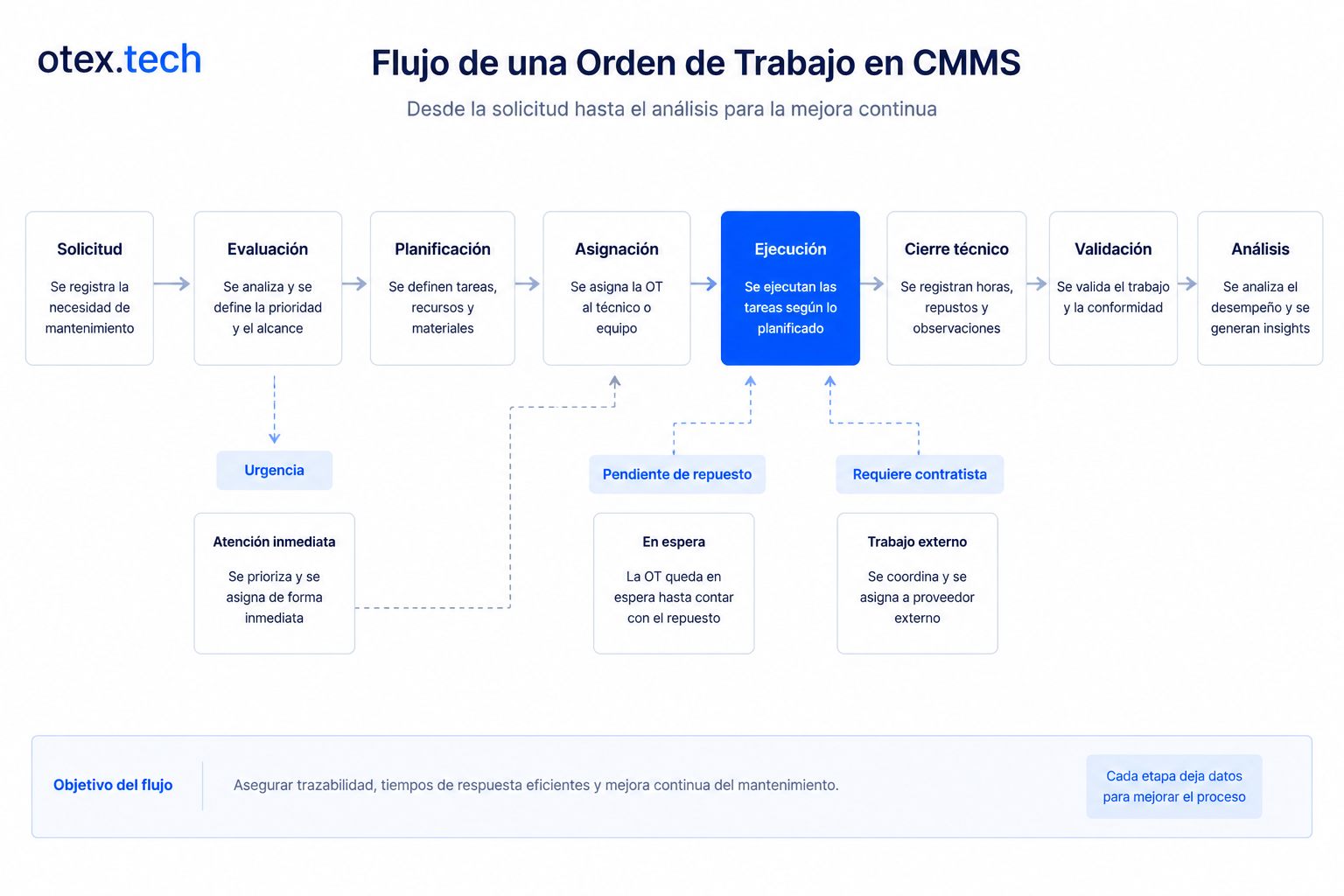

Flujo real de una orden de trabajo antes de implementar CMMS
El diagnóstico debe ser liviano para campo y útil para decidir alcance.

Fase 2: elegir un piloto y definir qué cargar primero

Una implementación CMMS/GMAO gana tracción cuando el primer alcance permite probar OT, activos, técnicos, supervisión y repuestos sin paralizar trabajos vigentes. Cargar todos los activos, ubicaciones, usuarios, repuestos e histórico antes del primer uso demora el arranque y genera una ilusión de avance: el sistema parece completo, pero todavía nadie validó si funciona en campo.

Criterio de pilotoCuándo conviene usarloRiesgo si se elige mal
Área o línea productivaManufactura, alimentos, logística interna.Puede dejar afuera servicios auxiliares que afectan disponibilidad.
Familia de activosBombas, compresores, HVAC, equipos móviles.Puede fragmentar la visión de planta.
CriticidadOil & Gas, utilities, minería, energía.Puede exigir demasiada calidad de datos desde el inicio.
Sede o edificioFacility management e infraestructura.Puede mezclar demasiados tipos de trabajo.
Flujo operativoCorrectivos, preventivos, inspecciones o contratistas.Puede limitar adopción si no toca dolores visibles.

Un buen piloto no es el área más ordenada ni la más caótica. Es el punto donde se puede probar el flujo completo sin paralizar mantenimiento: activos relevantes, suficientes OT, supervisores que revisen cierres, técnicos que puedan usar app móvil o terminales, repuestos asociados, datos razonables e indicadores útiles para operaciones.

Cargar en fase 1Dejar para fase 2
Activos críticos o de alto volumen de OTHistórico completo sin depuración
Usuarios activos del pilotoUsuarios de áreas que todavía no usarán el sistema
Tipos de OT necesarios para operarClasificaciones que nadie revisa
Preventivos vigentes y correctivos abiertosPreventivos obsoletos o correctivos cerrados sin valor analítico
Backlog crítico depurado y repuestos críticosBacklog viejo o inventario completo sin normalización
Estados mínimos y reportes de control operativoKPI avanzados sin calidad de datos

Rollout sin duplicar trabajo ni detener OT

El rollout define si la implementación entra en la rutina o se transforma en una capa administrativa adicional. Durante la transición, muchas empresas mantienen planillas, ERP, WhatsApp y CMMS en paralelo. Esa convivencia puede ser necesaria por un período corto, pero si se extiende demasiado, los usuarios dejan de confiar en el sistema nuevo.

En una operación con turnos, el arranque debería cubrir al menos un ciclo operativo completo. Si solo se prueba con personal administrativo o durante horario central, pueden quedar fuera problemas de noche, fines de semana, guardias, contratistas o paradas programadas.

En minería, energía y utilities, la conectividad condiciona el diseño del flujo. Si los técnicos cierran OT desde zonas remotas, el rollout debe probar sincronización offline, evidencias fotográficas, permisos por rol y tiempos de carga antes de exigir cierres completos desde campo.

Jerarquía de activos y órdenes de trabajo

La jerarquía de activos define cómo se buscarán equipos, asignarán OT, analizarán fallas, asociarán repuestos y construirán indicadores. Una estructura típica puede ser Planta → Área → Línea → Equipo → Componente, pero cada nivel tiene que justificar su existencia.

Cuándo separar un componente. Conviene separarlo si recibe OT propias, tiene repuestos específicos, fallas recurrentes, criticidad distinta, trazabilidad por auditoría, historial separado o decisiones de mantenimiento diferentes.

Si nada de eso ocurre, el componente puede quedar dentro de una checklist, una tarea estándar o una descripción técnica. Cuando el detalle no ayuda a planificar, ejecutar, comprar, auditar o analizar mejor, conviene simplificar.

La orden de trabajo es el punto donde el CMMS toca la operación diaria. Antes de escalar, conviene definir tipos de OT, estados, prioridades, permisos, evidencias y criterios de cierre. Una urgencia en una línea de producción no puede esperar el mismo circuito que una mejora programada; un trabajo con contratista en Oil & Gas puede requerir más validaciones que una intervención interna menor.

Campo mínimo de OTUso operativo
Activo o ubicaciónConstruir historial y trazabilidad.
Tipo de trabajo y prioridadSeparar preventivo, correctivo, inspección, mejora o servicio, y ordenar ejecución.
Síntoma, modo de falla o acción realizadaEvitar cierres vacíos y mejorar análisis posterior.
Técnico o contratista y tiempo de intervenciónMedir carga, trazabilidad, MTTR, costos y capacidad.
Repuestos usados y evidenciaRelacionar mantenimiento con almacén y sostener auditoría.
Estado finalIndicar cierre validado, pendiente o seguimiento.

El trade-off aparece en campo: si se piden demasiados campos obligatorios, los técnicos pueden cerrar tarde o cargar datos pobres; si se piden muy pocos, el sistema no sirve para analizar. La regla práctica es exigir lo que se usa y revisar lo que se exige.

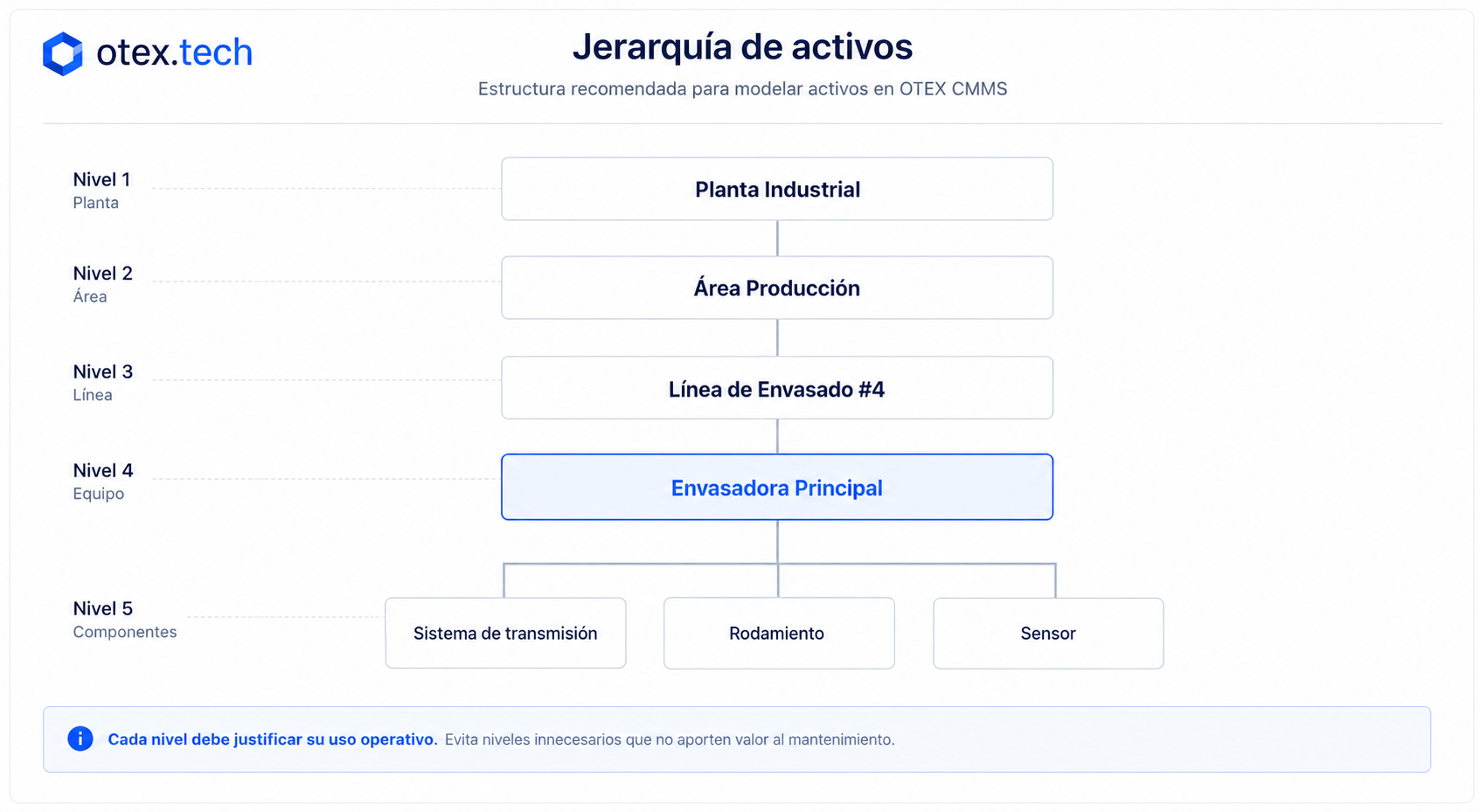

Jerarquía de activos y flujo de orden de trabajo en CMMS
La estructura debe facilitar búsqueda, ejecución y análisis, no solo reflejar un organigrama técnico.

Migrar preventivos, correctivos, backlog y repuestos

Una implementación CMMS/GMAO no suspende el trabajo pendiente. El backlog sigue ahí, los correctivos también y los preventivos vencidos no desaparecen por migrarlos a un sistema nuevo. La transición debe definir qué hacer con cada grupo.

Conviene migrar correctivos abiertos que todavía requieren acción, repuesto, validación o seguimiento. Los preventivos deben entrar con frecuencia, activo, tarea, responsable, duración estimada, repuestos asociados si aplica y evidencia requerida. El backlog heredado necesita depuración: no todo pendiente merece migrarse como OT activa.

Tipo de backlogDecisión posible
Trabajo crítico pendienteMigrar como OT prioritaria.
Trabajo repetido en varias planillasConsolidar antes de cargar.
Trabajo sin activo claroRevisar con supervisor.
Trabajo obsoletoCerrar o archivar fuera del flujo activo.
Trabajo dependiente de repuestoMigrar con estado pendiente de material.
Mejora sin aprobaciónCargar como solicitud o proyecto, no como OT ejecutable.

El CMMS queda incompleto si las OT no conversan con repuestos, stock y compras técnicas. No hace falta cargar todo el inventario en la primera etapa; sí conviene cargar repuestos críticos, insumos vinculados a preventivos, materiales con faltantes frecuentes, componentes con largo plazo de entrega, repuestos asociados a activos críticos y consumibles con impacto operativo o auditabilidad.

OT sin repuesto disponible. La OT no debería quedar perdida en una nota informal. Debe quedar visible como pendiente de material, pendiente de compra o reprogramada con causa.

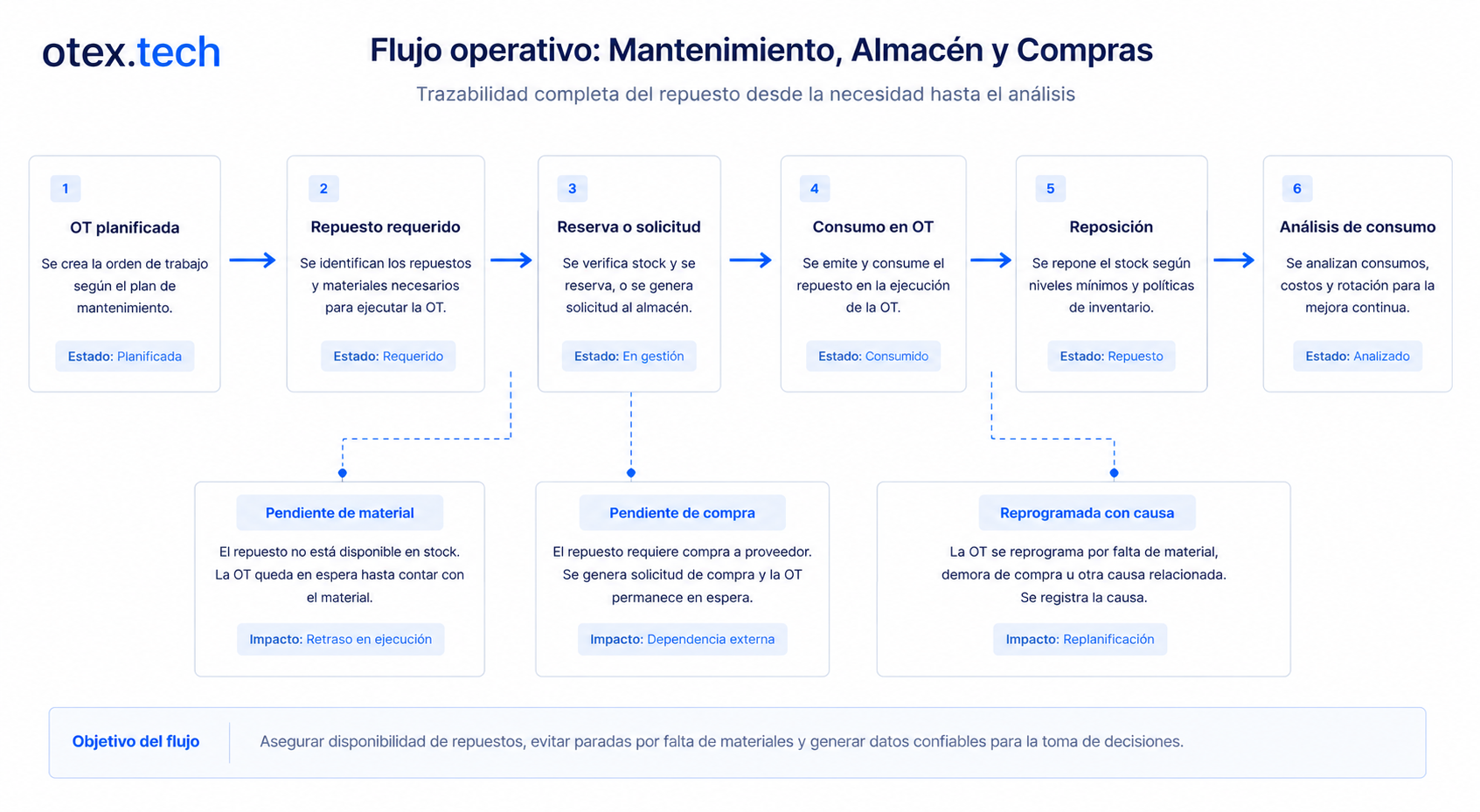

Flujo de repuestos y compras asociado a órdenes de trabajo en CMMS
El flujo de materiales cambia la conversación entre mantenimiento, compras, almacén y operaciones.

Adopción por rol y gobierno de datos

La adopción no se resuelve con una capacitación general. Cada rol usa el CMMS/GMAO de forma distinta: el técnico cierra desde campo, el supervisor valida calidad del cierre, el planner reprograma backlog y almacén confirma disponibilidad de repuestos.

RolQué necesita del CMMS/GMAO
Técnico en campoEncontrar la OT, identificar activo, ver checklist, registrar acción, adjuntar evidencia, informar repuestos y cerrar desde app móvil u offline si aplica.
SupervisorValidar cierres, activo correcto, evidencia, prioridad, pendientes por material y reprogramaciones con causa.
PlannerBacklog confiable, preventivos visibles, carga por cuadrilla, repuestos requeridos y trabajos agrupables por ventana.
ContratistasPermisos, evidencias, firmas, adjuntos, validación del supervisor o cierre diferido según la operación.

Sin gobierno de datos, el CMMS empieza a acumular activos duplicados, repuestos mal nombrados, usuarios sin uso, preventivos vencidos y OT cerradas con información pobre. Conviene definir responsables para altas de activos, jerarquías, tipos de OT, repuestos críticos, usuarios, permisos, preventivos, calidad de cierres, reportes, KPI e integraciones.

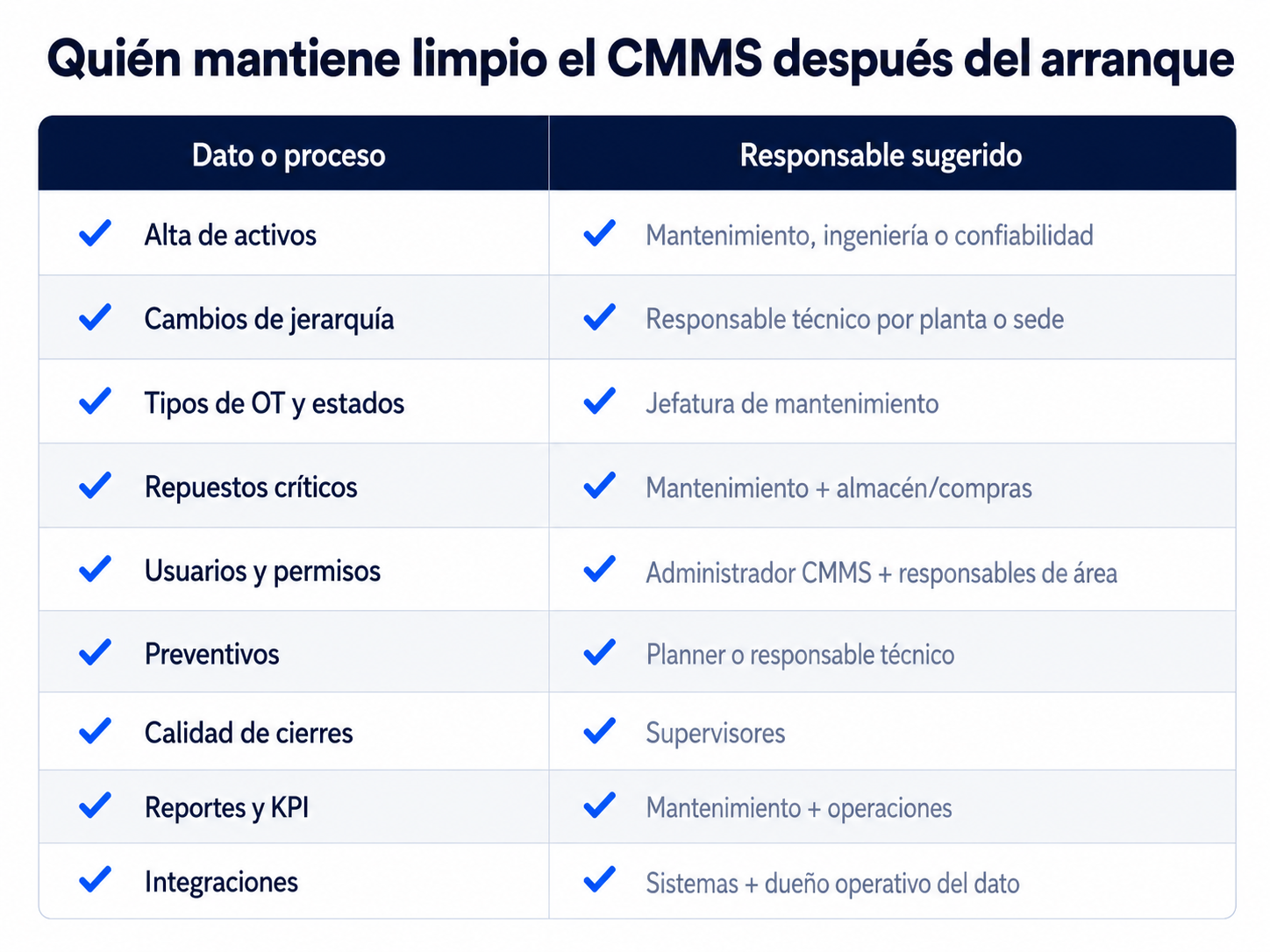

Responsables de datos en una implementación CMMS GMAO
La calidad del sistema depende de responsables claros después del arranque.

Integraciones, reportes y KPI

Las integraciones pueden evitar doble carga y mejorar reportes. También pueden demorar la implementación si se plantean demasiado temprano. Antes de integrar, conviene definir qué sistema manda sobre cada dato: centros de costo en ERP, OT en CMMS, consumos según el flujo acordado con almacén, e indicadores técnicos entre CMMS/GMAO y BI.

En una planta industrial con ERP activo, puede ser razonable empezar con centros de costo, repuestos y solicitudes de compra. En una operación con Power BI consolidado, puede tener sentido exportar datos de OT, activos, tiempos, estados y backlog. En activos remotos, una API o una señal IoT solo suma valor si dispara inspecciones, alertas o análisis que alguien va a gestionar.

Los reportes son una de las razones más fuertes para implementar un CMMS, pero un tablero de MTTR, MTBF, backlog o cumplimiento preventivo no corrige datos mal cargados: los expone. Por eso, los primeros reportes deben separar control operativo y análisis de confiabilidad.

Reportes iniciales de controlReportes de segunda etapa
OT abiertas por estado, OT vencidas y cierres pendientesMTTR por familia de activos y MTBF por activos críticos
Preventivos próximos y vencidosCostos por equipo y consumo de repuestos por activo
Trabajos pendientes por repuesto y carga por cuadrillaReincidencia de fallas y tendencias por causa o modo de falla
Backlog por criticidadCumplimiento preventivo por ventana

Errores y checklist de implementación

Los errores que frenan una implementación CMMS/GMAO suelen ser operativos, no solamente técnicos. Cargar toda la planta antes del piloto retrasa el uso real. Copiar el Excel sin revisar estructura traslada duplicados, nombres inconsistentes, activos obsoletos o ubicaciones sin criterio. Diseñar OT desde administración y no desde campo puede fracasar frente a técnicos con poco tiempo, mala conectividad o demasiados campos obligatorios.

También aparece riesgo cuando mantenimiento queda separado de almacén, cuando se miden KPI antes de medir adopción, cuando no se definen responsables de datos, cuando se capacita solo al inicio, cuando los contratistas quedan como usuarios secundarios o cuando la doble carga se mantiene durante demasiado tiempo.

Cómo evaluar si OTEX encaja con tu flujo real

La evaluación no debería empezar por una lista de módulos. Debería empezar por el flujo que hoy genera fricción: cómo nacen y se priorizan las OT, qué activos conviene cargar primero, qué preventivos están vigentes, qué backlog debería migrarse, cómo se registran consumos de repuestos, qué técnicos, supervisores, planners y terceros usarían el sistema, qué reportes necesita operaciones y qué integración con ERP, Power BI, API o IoT tendría sentido en una segunda etapa.

También conviene decidir qué datos deberían quedar fuera del alcance inicial y qué planillas deberían cerrarse después del piloto. Una demo técnica debería recorrer una OT real: solicitud, activo, asignación, repuesto, evidencia, cierre y reporte.

Checklist 30/60/90

Definí qué debería entrar en la primera fase de tu CMMS

Si hoy el flujo combina Excel, WhatsApp, ERP y reportes manuales, conviene revisar primero qué módulo migrar: OT, activos, preventivos, repuestos o tableros.

Lecturas relacionadas

FAQ

Preguntas frecuentes

¿Cuánto tarda implementar un CMMS/GMAO?
Depende del alcance, la calidad de datos, la cantidad de usuarios, la complejidad de activos, el flujo de repuestos y las integraciones. En operaciones industriales, conviene estimar tiempos después de revisar activos, OT, preventivos, usuarios, datos disponibles y sistemas a integrar.
¿Qué datos hay que cargar primero en un CMMS?
Primero conviene cargar activos críticos, usuarios del piloto, tipos de OT, preventivos vigentes, correctivos abiertos, repuestos críticos y estados mínimos de trabajo. El histórico completo puede esperar si no mejora decisiones inmediatas.
¿Conviene cargar todo el histórico de mantenimiento?
No siempre. Conviene migrar el histórico que ayude a tomar decisiones: activos críticos, fallas recurrentes, preventivos vigentes, repuestos asociados y trabajos abiertos. Cargar años de datos incompletos puede ensuciar reportes desde el inicio.
¿Cómo migrar datos desde Excel a un CMMS?
Antes de migrar, hay que depurar duplicados, normalizar nombres de activos, revisar ubicaciones, separar activos vigentes de activos obsoletos y definir campos obligatorios. Copiar el Excel sin limpieza traslada el desorden al sistema.
¿Qué área conviene elegir para el piloto de CMMS?
El mejor piloto combina impacto operativo, volumen suficiente de OT, supervisión disponible, datos iniciales razonables y posibilidad de medir adopción. No siempre es el área más ordenada.
¿Cuándo cerrar las planillas anteriores?
Las planillas deberían cerrarse cuando el flujo de OT, activos y cierre técnico ya funciona en el CMMS para el alcance piloto. Mantener doble carga durante demasiado tiempo reduce adopción y confianza.
¿Qué rol debe liderar la implementación?
El liderazgo debería quedar en mantenimiento, con participación de operaciones, almacén, compras y sistemas. Si el proyecto queda solo en IT o solo en administración, puede perder ajuste operativo.
¿Cómo evitar que los técnicos rechacen el CMMS?
El flujo debe probarse en campo, con app móvil, permisos claros, pocos campos obligatorios y soporte durante las primeras semanas. La capacitación debe seguir el trabajo real, no el menú del software.
¿Un CMMS reemplaza al ERP?
No necesariamente. El CMMS/GMAO gestiona mantenimiento, órdenes de trabajo, activos, preventivos, repuestos técnicos, evidencias y trazabilidad operativa. El ERP puede seguir como sistema de referencia para compras, contabilidad, centros de costo o inventario.
¿Cuándo conviene integrar CMMS con Power BI?
Cuando ya existe calidad de datos suficiente en OT, activos, tiempos, estados y repuestos. Integrar un tablero antes de ordenar la carga puede generar reportes visuales con baja confiabilidad.
¿Qué datos mínimos necesita una orden de trabajo?
Activo o ubicación, tipo de trabajo, prioridad, acción realizada, técnico o contratista, tiempo de intervención, estado final y evidencia cuando aplique. Según la industria, también pueden sumarse causa, síntoma, repuesto, parada, permiso o firma.
¿Cómo manejar el backlog al implementar un CMMS?
Primero hay que depurarlo. Los trabajos críticos pendientes deben migrarse como OT activas. Los duplicados, obsoletos o indefinidos deben revisarse antes de entrar al sistema.
¿Se puede implementar CMMS con operación offline?
Sí, si el software lo permite y si se define qué datos se capturan en campo, cómo se sincronizan y qué controles aplican cuando vuelve la conectividad. Esto resulta especialmente relevante en minería, energía, utilities, predios extensos y operaciones distribuidas.
