Mantenimiento por WhatsApp y Excel: 7 señales de desorden operativo
Diagnóstico técnico para reconocer cuándo WhatsApp y Excel dejan de sostener trazabilidad de OT, repuestos, cierres, historial e indicadores.
Una falla aparece durante el turno noche. Producción envía un audio al grupo de WhatsApp, el supervisor asigna el trabajo y un técnico cambia un rodamiento. El equipo vuelve a servicio, el repuesto sale del pañol y quedan dos fotos en el chat.
La fragilidad aparece después, cuando el planner intenta reconstruir backlog, repuestos, tiempos o reincidencias a partir de registros que nunca quedaron conectados.
El mantenimiento por WhatsApp y Excel puede sostener operaciones pequeñas, con pocos activos, baja rotación y reglas conocidas. El límite aparece cuando solicitud, prioridad, asignación, ejecución y cierre dependen de canales paralelos y responder preguntas simples exige reconstrucción manual.
Las 7 señales de que WhatsApp y Excel están quedando cortos
Una sola señal no justifica una migración. Varias señales sostenidas indican que conviene revisar el proceso antes de que la falta de información afecte planificación, análisis de fallas, auditorías o decisiones sobre activos.
La señal temprana no es la ausencia de datos. En muchas plantas, la información no está ausente: está distribuida. El problema aparece cuando una persona debe recordar dónde quedó cada dato y la continuidad operativa depende de conocimiento informal.
Dónde se rompe la trazabilidad: solicitud, prioridad y flujo de OT
WhatsApp resuelve comunicación rápida y Excel permite ordenar, analizar y programar. Ninguna de esas capacidades garantiza un proceso trazable si prioridades, asignaciones y cierres quedan fuera del registro común.
Señal 1: la solicitud entra sin validación ni prioridad operativa
Un mensaje como “revisar bomba 3, hace ruido” puede servir como aviso, pero no alcanza para gobernar una intervención. Antes de crear la OT conviene validar activo y ubicación, síntoma, impacto sobre seguridad, ambiente, calidad o producción, necesidad de inspección, prioridad, ventana operativa y restricciones.
La criticidad del activo aporta contexto, pero no reemplaza la evaluación de la condición real, el riesgo y el impacto del evento. Una anomalía que compromete calidad en una línea y una luminaria quemada no deberían competir por el mismo mecanismo de prioridad.
Señal 2: la gestión de órdenes de trabajo se corta entre canales

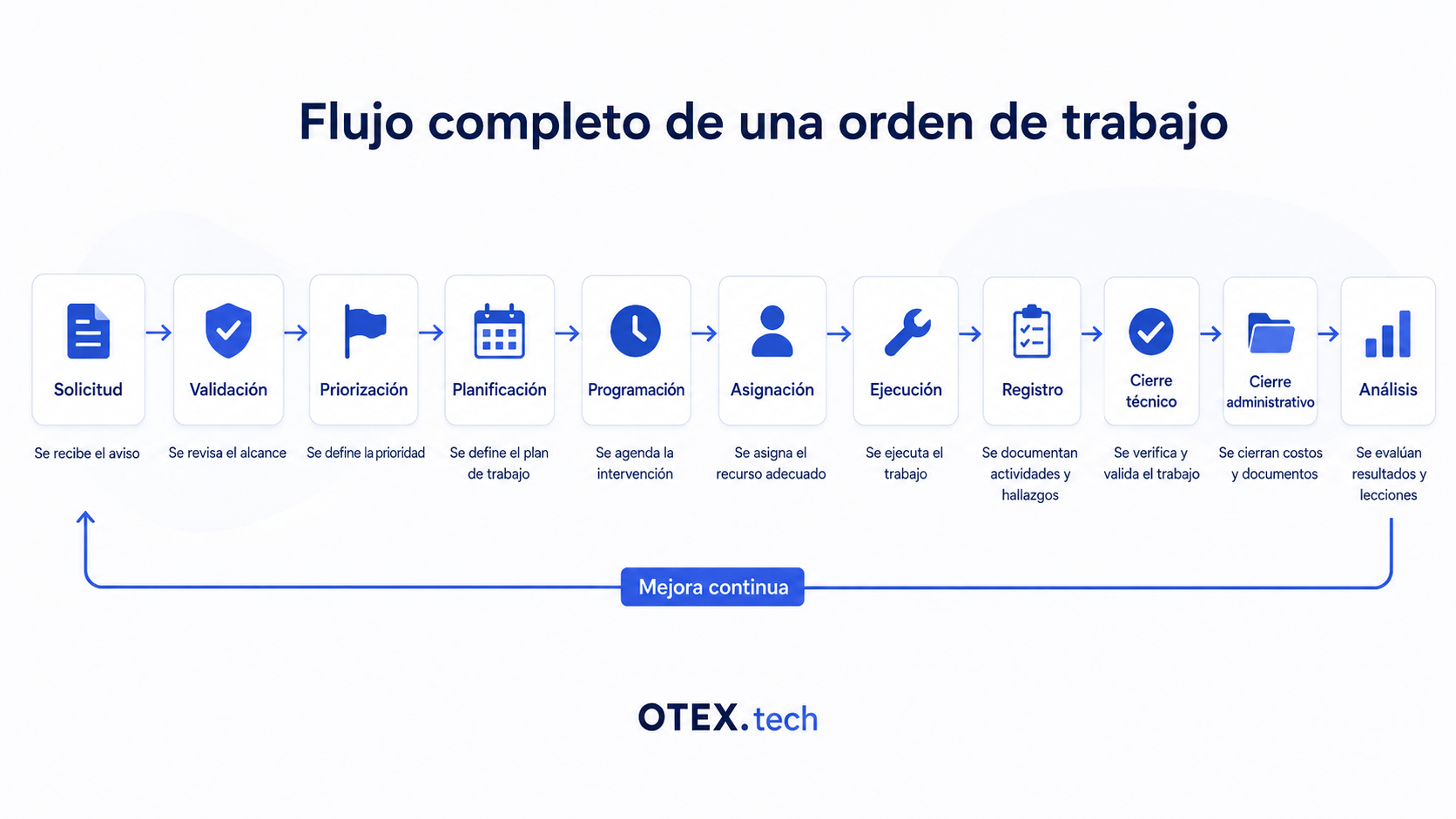

Gestionar una orden de trabajo como proceso por etapas ayuda a ver dónde aparecen zonas ciegas cuando el recorrido ocurre en sistemas distintos.
Confirmar activo, alcance y contexto.
Definir prioridad y confirmar recursos y restricciones.
Asignar responsable y capturar evidencia cerca de la ejecución.
Distinguir cierre técnico y administrativo para sostener historial e indicadores.
| Etapa | Ruptura frecuente | Consecuencia |
|---|---|---|
| Solicitud | Aviso enviado a una persona | Pérdida o duplicación |
| Priorización | Urgencia definida por presión informal | Programación inestable |
| Planificación | Recursos y materiales sin confirmar | Reprogramaciones y espera |
| Ejecución | Evidencia fuera de la OT | Historial incompleto |
| Cierre técnico | "Hecho" sin condición ni hallazgo | Datos débiles para análisis |
| Análisis | Solo se usan las OT mejor registradas | Sesgo en indicadores |
Un correctivo urgente puede empezar antes del circuito administrativo. La diferencia entre flexibilidad y desorden está en regularizar después el aviso, la condición, responsables, materiales, retorno a servicio y seguimiento.
Evidencia, repuestos y cierre: tres puntos donde el registro pierde valor
Una OT puede figurar como completada porque el técnico terminó el trabajo y, aun así, seguir incompleta para la gestión: falta el repuesto, no se documentó la condición encontrada, quedó una recomendación sin tarea asociada o los costos todavía no están imputados.
Señal 3: la ejecución queda sin evidencia suficiente
Registrar varios turnos después degrada el cierre. “Se reparó”, “se ajustó” o “equipo OK” confirman actividad, pero aportan poco para estudiar recurrencia. La captura debe variar según el trabajo: correctivo, preventivo, inspección o contratista requieren evidencias distintas según riesgo y uso posterior del dato.
Señal 4: repuestos y compras quedan sin trazabilidad con la OT
Cuando el correctivo se coordina por chat y el consumo se registra aparte, se pierde el vínculo entre falla, activo y repuesto: código instalado, sustituciones, condición del componente y compras urgentes. Antes de integrar, definí maestro de repuestos, control de existencia, registro del consumo, aprobación de compra, identificadores comunes y tratamiento de equivalencias.
Señal 5: cierre técnico y cierre administrativo no coinciden
“El equipo volvió a servicio” y “la OT tiene toda la información necesaria para quedar cerrada” son estados distintos. Cerrar demasiado pronto produce registros incompletos; mantener todo abierto hasta terminar cualquier trámite puede distorsionar el backlog.
Historial, KPI y diferencias por sector
Cuando la intervención queda en el chat, el repuesto en otro sistema y las mediciones en una planilla, el historial técnico se convierte en una colección de referencias incompletas. Un registro útil debería permitir reconstruir la secuencia: condición, síntoma, intervención, hallazgo, repuesto, prueba, condición final y seguimiento.
Señal 6: el historial del activo está fragmentado
Un historial extenso no es necesariamente útil. Años de OT con “reparado” o “equipo OK” aportan menos que una muestra menor con activo, condición, acción, material y resultado. Un historial útil permite revisar recurrencias, repuestos instalados, recomendaciones pendientes y patrones entre equipos.
Señal 7: los KPI se calculan sobre datos débiles
Un dashboard no corrige una captura inconsistente. Preventivo, backlog, MTTR, MTBF y costo por activo dependen de fechas, estados, fallas, horas, materiales y servicios registrados con criterios consistentes.
“Una muestra de campo puede ser más reveladora que analizar exclusivamente la base existente.”
El desorden se manifiesta de manera distinta según el sector
| Sector | Punto de tensión frecuente | Información crítica |
|---|---|---|
| Manufactura | Cambios de prioridad entre Producción y Mantenimiento | Parada, activo, defecto, técnico, material y prueba |
| Alimentos y bebidas | Controles internos y auditoría | Checklist, liberación, historial y evidencia |
| Oil & Gas y minería | Activos distribuidos, terceros y permisos | OT, ubicación, condición, evidencia y responsable |
| Facility management | Alto volumen de solicitudes y proveedores | SLA, activo, contratista, aceptación y costo |
Cómo diagnosticar si WhatsApp y Excel ya quedaron cortos
La decisión de migrar debería apoyarse en fallas observables del proceso: duplicación, cierre tardío, trazabilidad incompleta, trabajo paralelo y reconstrucción manual. La herramienta puede seguir funcionando para una capa y quedar corta para otra.
| Estado | Característica | Señales |
|---|---|---|
| Controlado | Las herramientas acompañan un proceso conocido | Pocos usuarios, datos accesibles y cierres consistentes |
| Tensionado | La coordinación consume tiempo creciente | Versiones paralelas y cierres tardíos |
| Frágil | El proceso depende de personas y canales informales | OT fuera de registro, prioridades por chat e historial incompleto |
| No auditable | No se reconstruyen trabajos con confianza | Evidencias perdidas, consumos sin OT y datos contradictorios |
Si una OT cerrada obliga a recorrer chat, planilla, correo, pañol, sistema administrativo y memoria de personas, la dependencia de reconstrucción manual ya es parte del problema operativo.
Prueba de trazabilidad: seguí una OT real de punta a punta
Elegí una OT correctiva reciente con material y varios roles. Usá una muestra representativa y revisá si podés responder sin llamar al técnico:
Después contá cuántos sistemas y personas necesitaste consultar. Ese resultado es más útil que discutir en abstracto si Excel todavía alcanza.

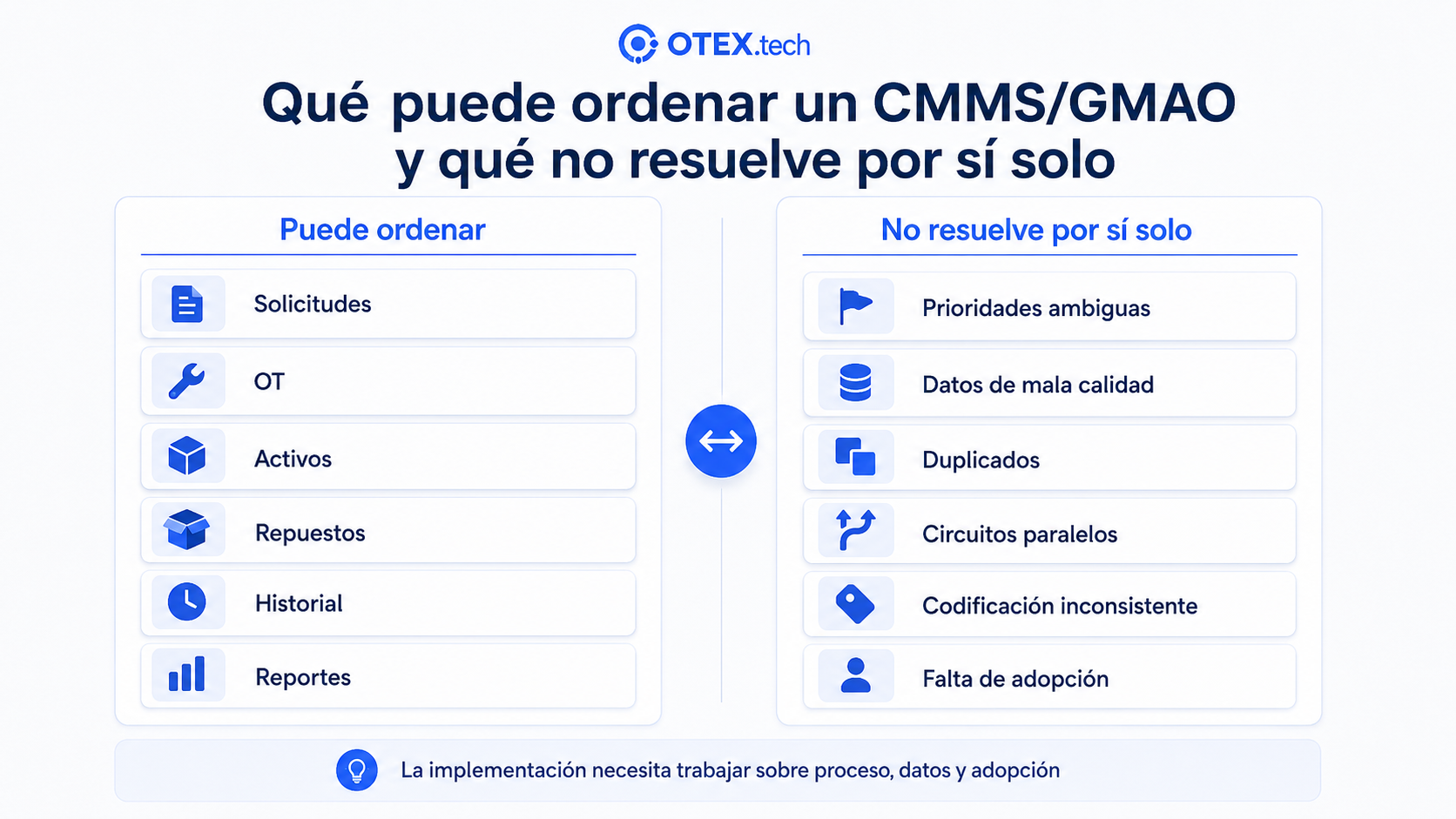

Qué puede ordenar un CMMS/GMAO y qué no
Un CMMS/GMAO puede actuar como sistema de registro para solicitudes, OT, activos, técnicos, contratistas, tiempos, repuestos, evidencias, historial, planificación y reporting. Pero el software no sustituye reglas operativas.
La herramienta no corrige automáticamente el proceso. Un sistema puede exigir un campo de cierre, pero no garantiza que el dato sea técnicamente útil. Puede mostrar backlog, relacionar materiales y generar reportes, pero no corrige solicitudes duplicadas, codificaciones inconsistentes ni trabajos que nunca ingresaron al registro.
Límites reales de implementación
Datos: limpiar duplicados, activos fuera de servicio y códigos inconsistentes antes de migrar.
Adopción: pedir solo datos con uso visible y evitar que el técnico informe por chat para que otra persona transcriba.
Terceros: definir carga, validación, aceptación y permisos.
Integración: acordar dónde vive cada maestro y qué evento registra cada plataforma.
Alcance: validar reglas y formularios en un perímetro controlado antes de ampliar.
Si una OT cerrada obliga a recorrer chat, planilla, correo, pañol, sistema administrativo y memoria de personas, ya es momento de revisar el proceso.
Ver cómo OTEX lo resuelve →Cierre operativo
WhatsApp y Excel pueden funcionar mientras acompañan un proceso conocido; el problema comienza cuando reemplazan una fuente común de registro. La trazabilidad se evalúa siguiendo una OT real desde la solicitud hasta historial, materiales, costos e indicadores.
Trabajo ejecutado, cierre técnico y cierre administrativo no siempre ocurren al mismo tiempo y conviene distinguirlos. Un dashboard no compensa eventos sin OT, evidencias fuera del historial ni consumos sin referencia al trabajo.
Antes de migrar conviene definir reglas mínimas de proceso, responsabilidades de datos y un alcance de implementación controlado.
Seguí una OT real de punta a punta y compará el resultado
Elegí una orden correctiva reciente y contá cuántos sistemas y personas necesitaste consultar para reconstruirla. Ese diagnóstico vale más que discutir en abstracto si Excel todavía alcanza.
