Implementación CMMS

Adopción del CMMS en el equipo técnico: cómo lograrla

Dos técnicos de mantenimiento revisando juntos un equipo industrial con una notebook en planta

Por qué el equipo técnico deja de usar el CMMS después del rollout, cómo detectarlo a tiempo y qué capacitación y refuerzo sostienen la adopción real.

27 de agosto de 2026 12 min OTEX.tech

El sistema está instalado, los activos catalogados, los flujos de trabajo configurados. Y aun así, tres meses después del lanzamiento, un técnico sigue anotando el estado de una bomba en una libreta y mandando la foto del repuesto roto por WhatsApp. La orden de trabajo se carga después, si se carga, resumida en dos líneas que no dicen nada útil para el próximo que tenga que intervenir ese equipo.

Esa brecha entre “sistema implementado” y “sistema usado” es el problema real. No es un problema de tecnología ni de que el equipo técnico “no maneje sistemas”: es un problema de diseño de proceso y de capacitación mal calibrada. La adopción de un CMMS en el equipo técnico no se resuelve con el rollout inicial ni con una charla motivacional sobre cambio cultural. Se resuelve entendiendo por qué falla, detectando las señales temprano y capacitando distinto según quién tenga que usar el sistema todos los días.

Este artículo asume que la implementación técnica ya ocurrió —venga de una migración desde Excel, desde papel o desde otro sistema— y se enfoca exclusivamente en lo que pasa después: por qué no se sostiene el uso y cómo revertirlo.

Por qué falla la adopción de un CMMS después de la implementación

La implementación técnica y la adopción operativa son dos proyectos distintos, aunque suelan tratarse como uno solo. La primera termina cuando el sistema funciona: datos migrados, activos cargados, permisos configurados. La segunda empieza ahí y no tiene una fecha de cierre clara, lo cual es exactamente el motivo por el que se abandona.

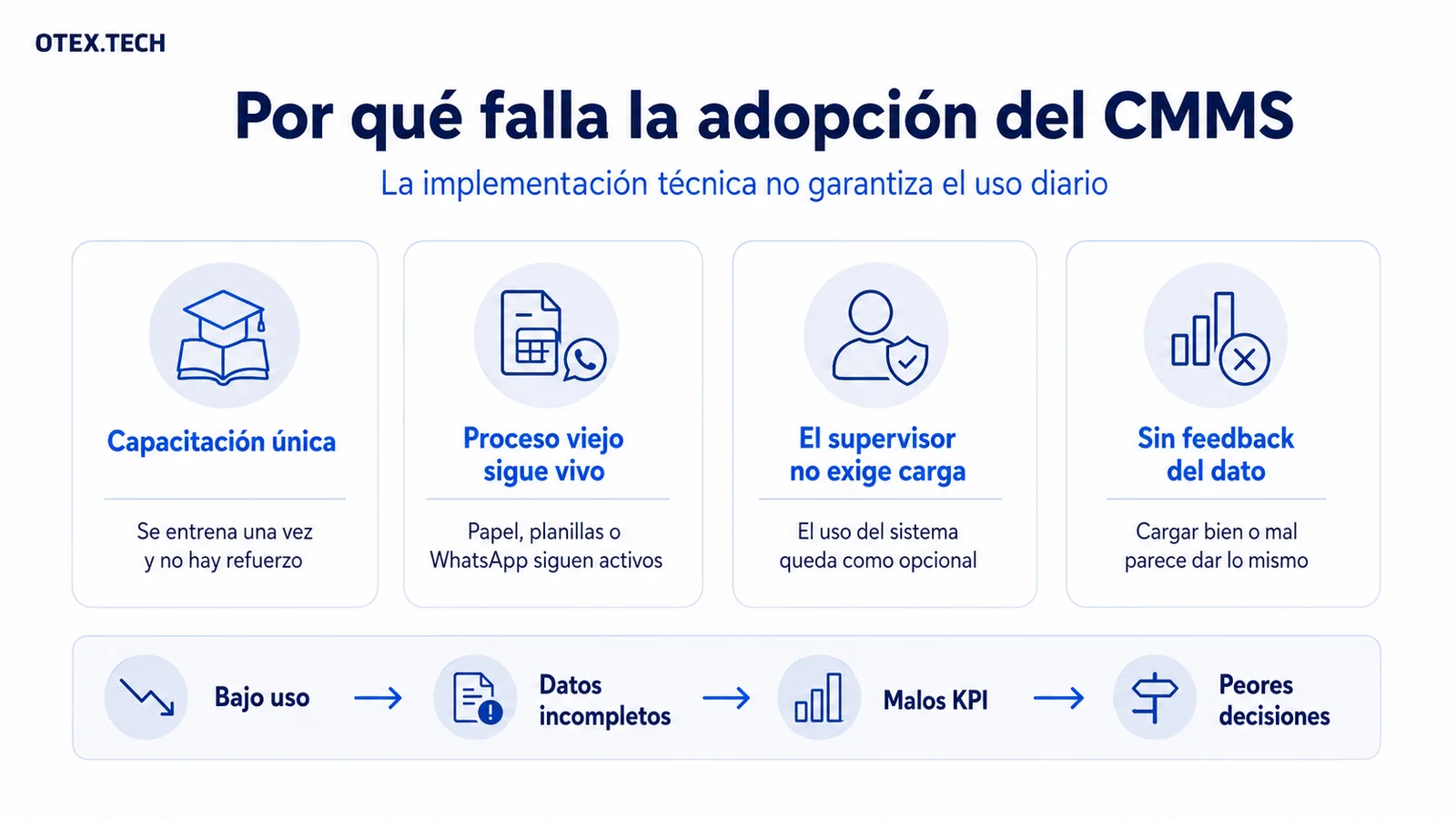

Cuatro causas por las que falla la adopción de un CMMS: capacitación única, proceso viejo activo, supervisor que no exige carga y falta de feedback del dato
La implementación técnica no garantiza el uso diario: el bajo uso deriva en datos incompletos, KPI pobres y peores decisiones.

Las causas más comunes no son exóticas:

Ninguna de estas causas se resuelve con más capacitación genérica. Se resuelven tratando la adopción como un proceso que hay que sostener, con responsables y con revisión, no como un evento que ya pasó.

La adopción de un CMMS en el equipo técnico no se resuelve con el rollout inicial ni con una charla motivacional sobre cambio cultural.

Señales de que el CMMS no se está usando de verdad

Antes de diseñar cualquier plan de capacitación, hace falta un diagnóstico honesto. Estas son las señales que suelen aparecer primero, y que muchas veces se pasan por alto porque el sistema “funciona” a nivel superficial:

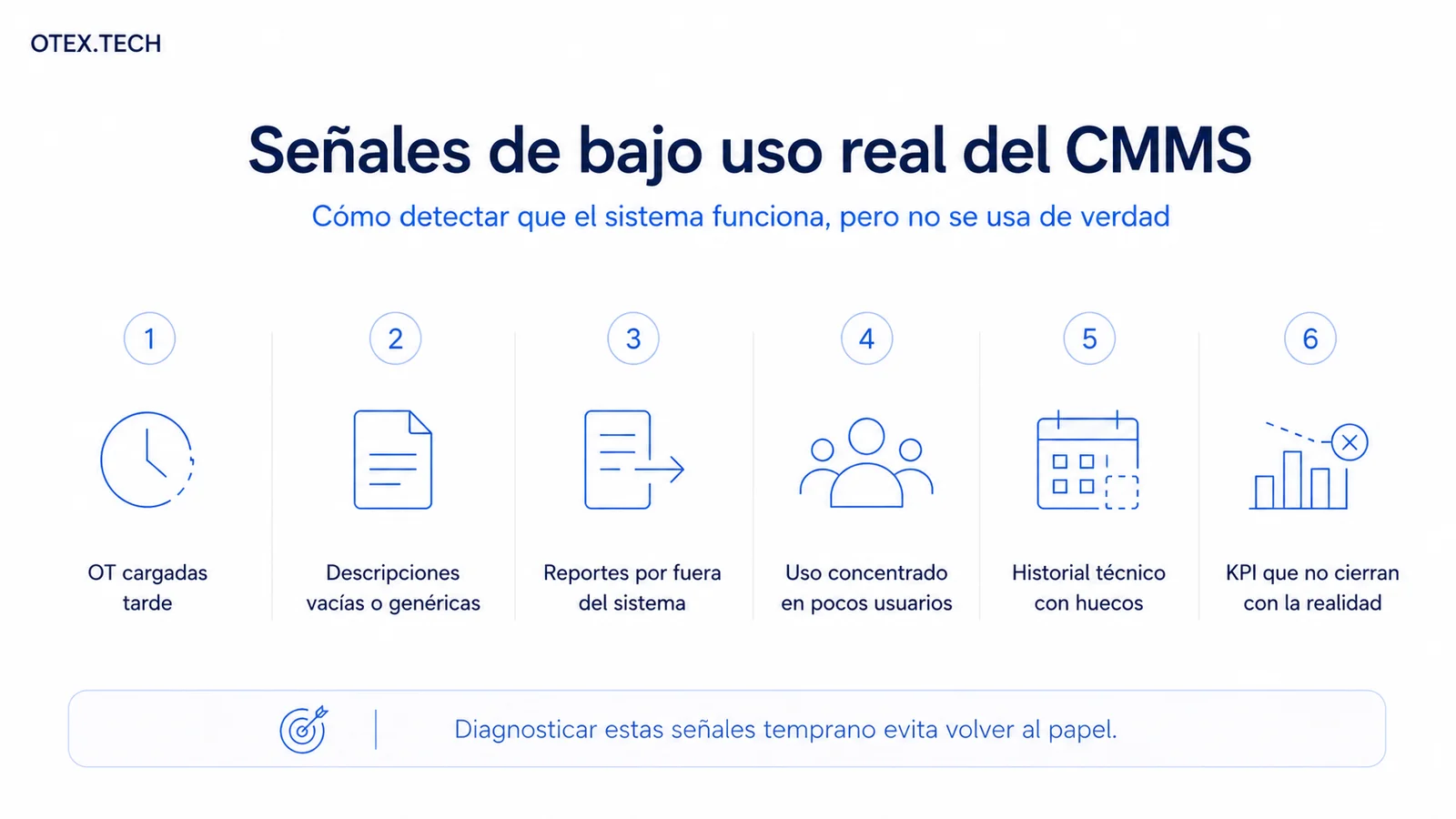

Seis señales de bajo uso real del CMMS: OT cargadas tarde, descripciones vacías, reportes por fuera del sistema, uso concentrado, historial con huecos y KPI que no cierran
Seis señales que aparecen antes de que el problema sea visible en los indicadores.
Llevate este diagnóstico en formato PDF

Dejá tu email y te lo mandamos, listo para revisar el uso real del sistema con supervisores y técnicos.

Al enviar tu email aceptás nuestra Política de Privacidad.

Buena parte de estas señales aparece primero en el flujo de la orden de trabajo —desde la solicitud hasta el cierre técnico—, así que vale la pena revisar cómo debería verse ese flujo completo antes de asumir que el problema es solo de capacitación. Cuando el desorden todavía convive con el sistema nuevo, las señales de mantenimiento gestionado por WhatsApp y Excel son las mismas.

Uso formal vs. uso real. Un KPI que mide accesos o logins puede mostrar un número alto sin decir nada sobre la calidad del uso. El uso formal es que todos tengan cuenta y hayan entrado al menos una vez. El uso real es que la OT se cargue en el momento, con datos completos, y que ese dato se use después para priorizar, planificar o justificar un repuesto.

Capacitación por perfil: técnico, supervisor, gerente

Capacitar a todo el equipo con el mismo contenido y en el mismo formato es uno de los errores más frecuentes. Cada rol necesita aprender algo distinto, con una lógica distinta.

PerfilQué necesita aprenderFormato recomendadoFrecuencia de refuerzo
TécnicoCargar la OT desde el punto de trabajo, con casos reales de su propia planta. Foco en velocidad de carga y en qué campos importan de verdad.Práctica en campo, con el equipo en mano, sobre activos que el técnico conoceCon cada caída en calidad de carga y con todo ingreso nuevo
SupervisorLeer los reportes del sistema, exigir la carga en el momento y dar feedback sobre lo cargado. Su rol es sostener la disciplina, no solo aprobar OT.Sesión de revisión de casos reales del equipo a cargoMensual, revisando indicadores de carga del propio equipo
GerenteInterpretar los KPIs derivados (backlog, MTBF, MTTR) y usarlos para decidir, no solo para reportar hacia arriba.Revisión de tablero con foco en decisiones tomadas a partir del datoTrimestral, ligado a revisión de resultados de mantenimiento

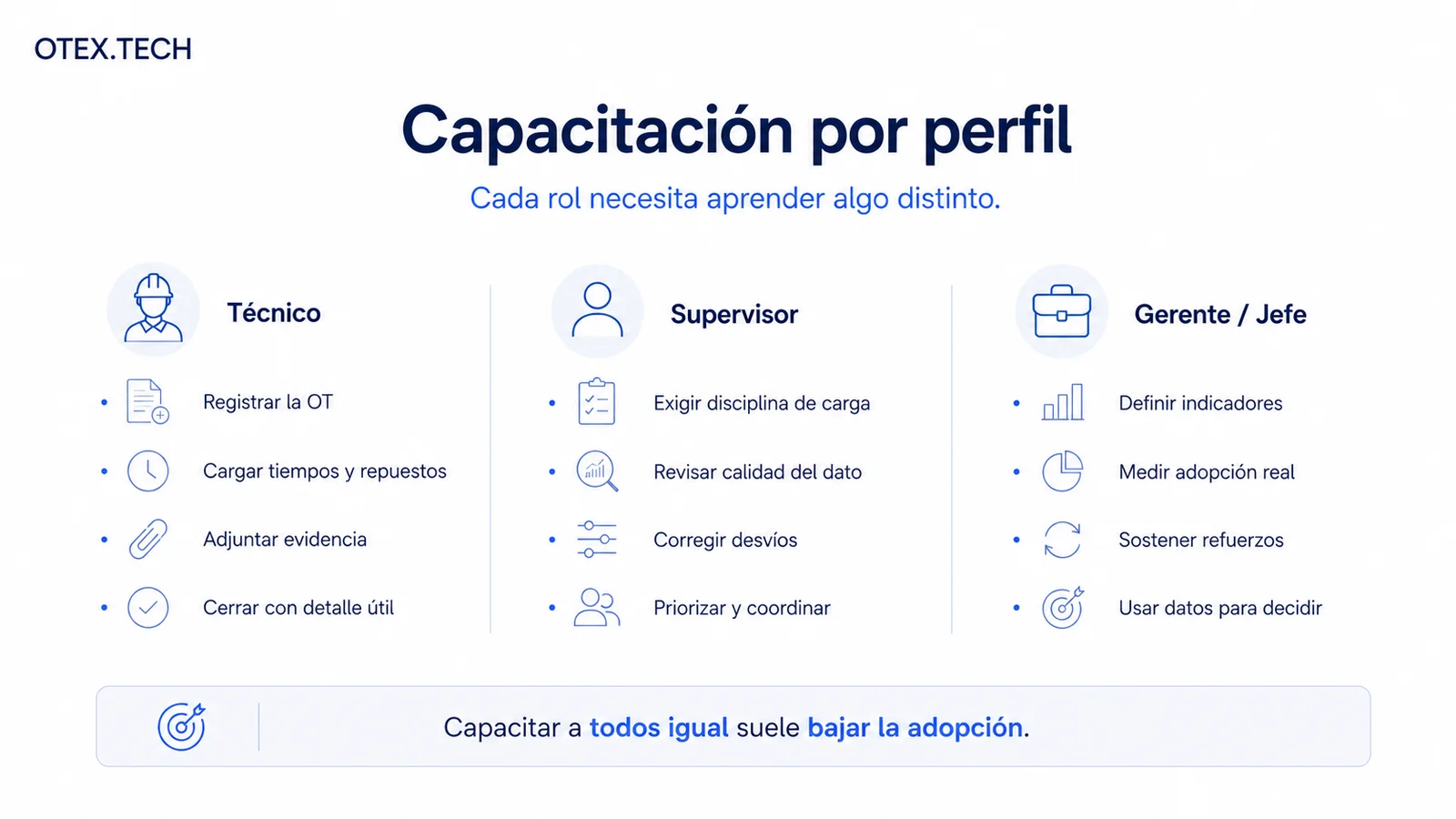

Capacitación de CMMS segmentada por perfil: qué aprende el técnico, el supervisor y el gerente
Cada rol necesita aprender algo distinto: capacitar a todos igual suele bajar la adopción.

Un técnico capacitado en KPIs que nunca va a mirar no cambia su comportamiento en campo. Un supervisor capacitado solo en el uso operativo, sin entender que su rol es exigir disciplina, tampoco. La segmentación no es un detalle de formato: es la diferencia entre una capacitación que se olvida en dos semanas y una que se sostiene. El desarrollo completo de esta lógica, contenido por contenido, está en el plan de capacitación CMMS por roles.

Medir la adopción exige, antes que un porcentaje, una definición: qué se considera uso activo y sobre qué ventana de tiempo se mide. Es el mismo criterio que plantea el estándar ISO 55001 de gestión de activos: la competencia y la formación del personal que opera sobre los activos es parte del sistema de gestión, no un accesorio del software.

Cómo diseñar el refuerzo de capacitación después del lanzamiento

La capacitación única en el momento del rollout asume que el equipo va a mantener el hábito sin ayuda externa. En la práctica, el uso decae si no hay una instancia periódica de revisión. Un esquema de refuerzo sostenible suele incluir:

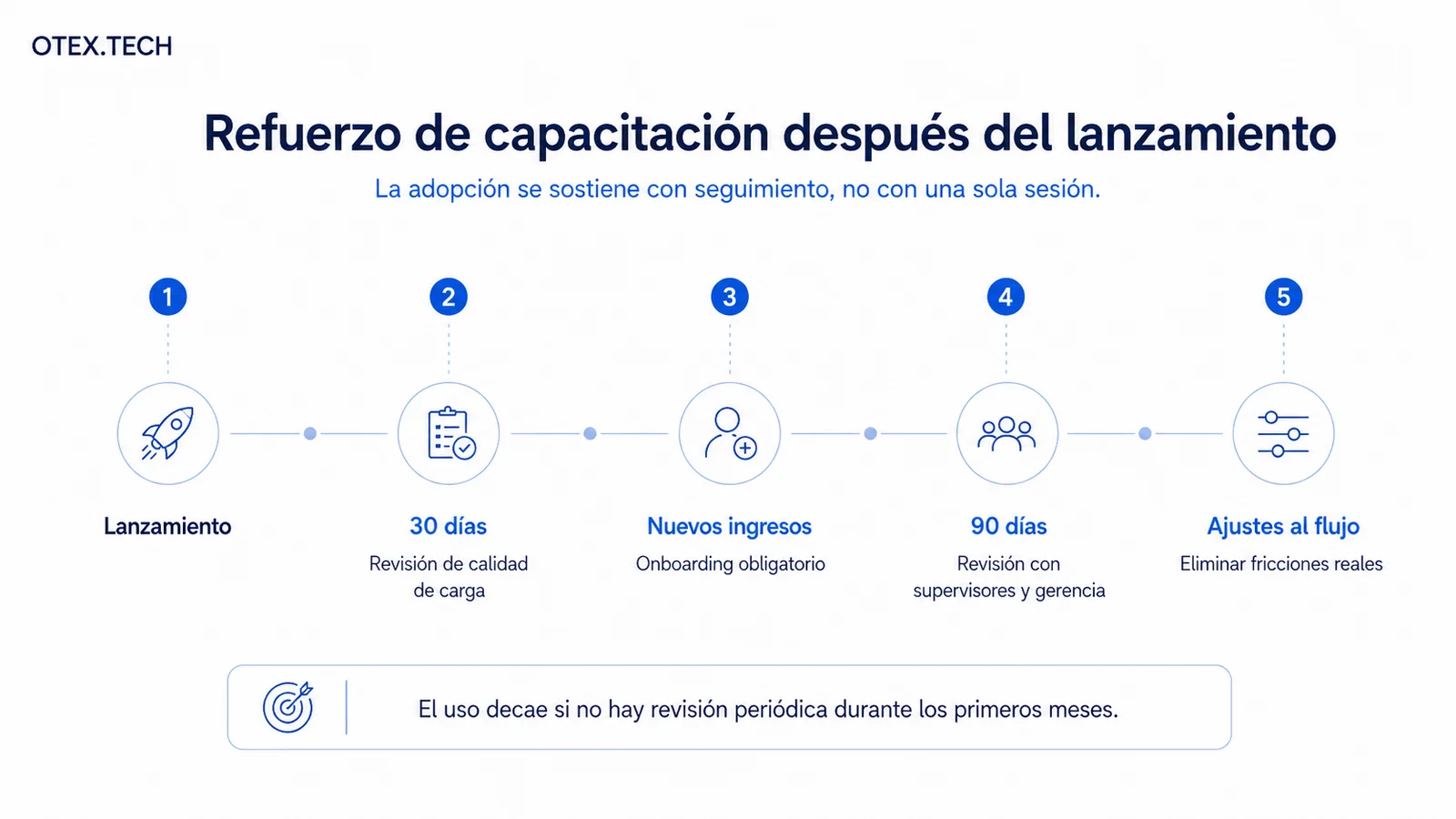

Línea de tiempo del refuerzo de capacitación: lanzamiento, revisión a 30 días, onboarding de nuevos ingresos, revisión a 90 días y ajustes al flujo
La adopción se sostiene con seguimiento, no con una sola sesión de capacitación.

Este esquema no depende exclusivamente de la buena voluntad del equipo de mantenimiento: en implementaciones acompañadas, el servicio de implementación puede sostener esta cadencia de revisión con el cliente durante los primeros meses, que es el período donde más se pierde adopción por falta de seguimiento.

Si tu equipo terminó la implementación técnica y el uso real está por debajo de lo esperado, el problema rara vez se resuelve con otra ronda de capacitación genérica.

Ver cómo OTEX lo resuelve →

Errores frecuentes al intentar forzar la adopción

Cuando la adopción no avanza, la reacción más común es presionar más en la misma dirección que ya no funcionó. Algunos errores típicos:

Diferencias de adopción según el sector

La adopción no se comporta igual en todas las operaciones, y tratarla como un proceso único ignora fricciones específicas de cada sector.

SectorFricción principal de adopciónPágina relacionada
AgroindustriaLa estacionalidad complica el refuerzo: en campaña se suma personal temporal que necesita onboarding rápido; fuera de campaña el equipo estable tiene más margen para revisar calidad de datos.Ver enfoque agroindustrial →
Oil & GasLa adopción se cruza con permisos de trabajo, contratistas externos y protocolos de seguridad que ya exigen documentación; la coordinación con terceros sigue siendo un punto de fricción propio del sector.Ver enfoque petróleo y gas →
ManufacturaTurnos más fijos y personal estable hacen la curva de adopción más predecible, pero la disciplina tiende a relajarse una vez pasado el seguimiento inicial cercano.Ver enfoque manufactura →
Facility management y logísticaLa dispersión geográfica del equipo técnico —varios edificios, sitios o rutas en simultáneo— dificulta el refuerzo presencial y aumenta la dependencia de la app móvil y de reportes remotos.Ver enfoque facility management →

Ningún sector adopta un CMMS de la misma forma que otro, y un plan de capacitación que no considera estas diferencias termina siendo genérico para todos y efectivo para ninguno. Cuando el equipo trabaja disperso o sin señal estable, la app móvil con operación offline deja de ser una comodidad y pasa a ser la condición para que la carga ocurra en el momento.

Adopción en planta

La adopción no se resuelve sola después del lanzamiento

Un CMMS que se usa a medias sigue generando el mismo backlog invisible que el papel. Hablemos de cómo estructurar la capacitación y el refuerzo para tu equipo técnico.

Lecturas relacionadas

FAQ

Preguntas frecuentes

¿Cuánto tarda en adoptarse un CMMS de forma sostenida?
No hay un plazo universal: depende de la cantidad de técnicos, la rotación de personal y la disciplina de los supervisores. Lo que sí es consistente es que sin refuerzo periódico durante los primeros meses, el uso tiende a decaer aunque haya arrancado bien.
¿Qué hacer si el equipo vuelve al papel o al WhatsApp después de un tiempo?
Es señal de que el flujo tiene fricción en algún punto concreto, no de que el equipo no se adaptó. Conviene identificar en qué paso exacto se abandona el sistema antes de volver a capacitar sobre todo el flujo completo.
¿Cómo se mide la adopción real y no solo el acceso al sistema?
Con indicadores de calidad de carga (tiempo entre ejecución y registro, completitud de campos) y no solo con cantidad de usuarios activos o logins. Un técnico que entra al sistema pero no carga información útil no está adoptando el CMMS, aunque figure como usuario activo.
¿La resistencia al cambio en mantenimiento es normal al implementar un CMMS?
Sí, y es previsible: cualquier cambio de flujo genera fricción al principio. Lo que marca la diferencia es tener un plan de capacitación y refuerzo diseñado para reducir esa resistencia de forma progresiva, en lugar de asumir que se va a disolver sola con el tiempo.
