Costo total de un CMMS: qué incluye y cómo evaluarlo
Costo total de un CMMS: licencias, implementación, migración, capacitación, soporte, integraciones y trabajo interno antes de comparar cotizaciones.
Dos propuestas pueden mostrar una tarifa de licencia parecida y generar compromisos económicos muy distintos. Una puede incluir configuración, migración, capacitación y soporte de puesta en marcha; otra puede cotizar esas actividades por separado o trasladar una parte del trabajo a Mantenimiento, Operaciones e IT.
Por eso, el costo total de un CMMS no se obtiene multiplicando el precio mensual por la cantidad de usuarios. La comparación debe normalizar alcance, periodo, responsabilidades y exclusiones para evitar que una alternativa parezca económica solo porque omite trabajo.
“El costo total de un CMMS no se obtiene multiplicando el precio mensual por la cantidad de usuarios.”

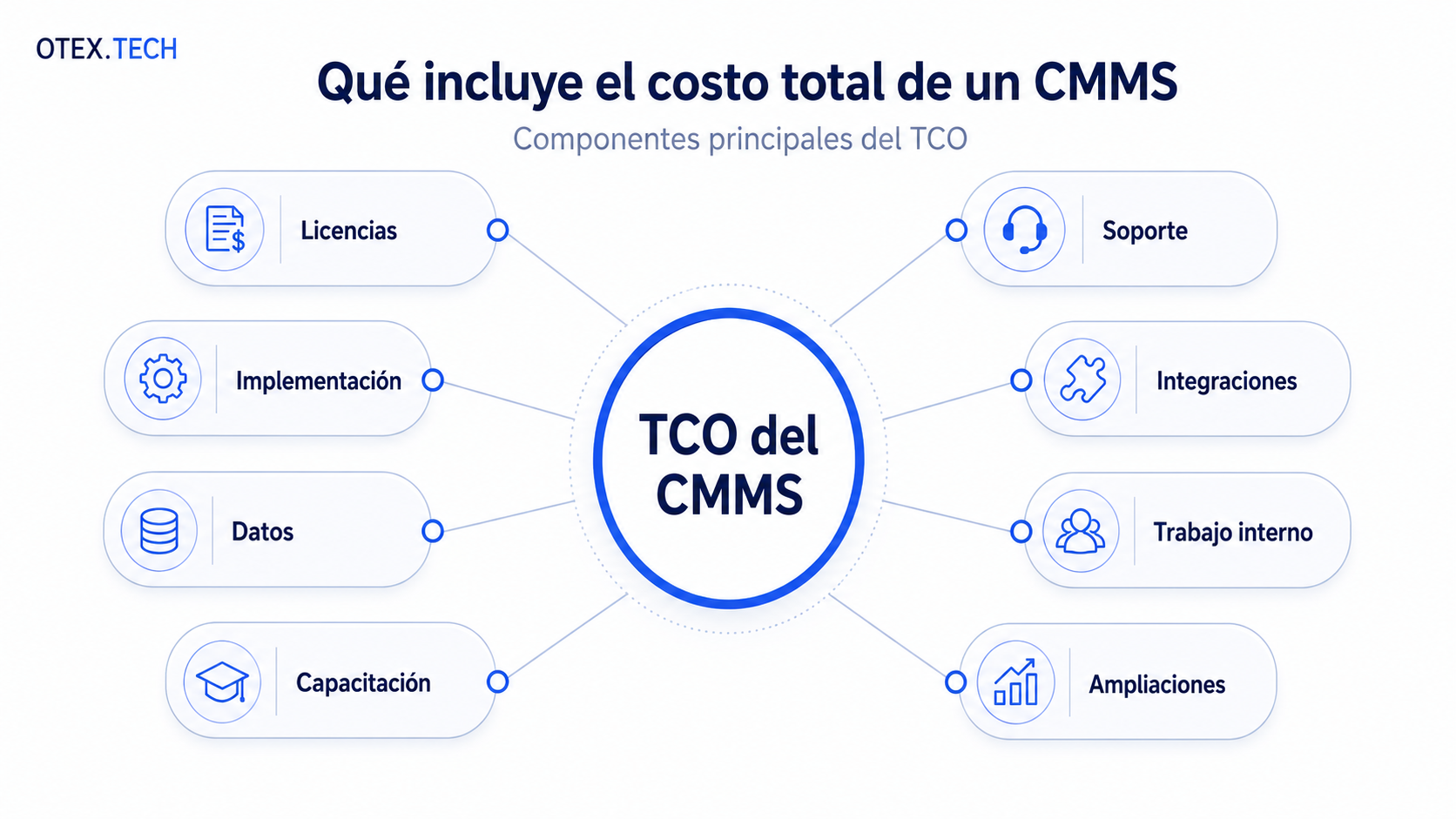

Qué incluye el costo total de un CMMS
El costo total de propiedad, o TCO por sus siglas en inglés (Total Cost of Ownership), reúne los recursos necesarios para contratar, implementar y operar la solución durante un periodo definido. Incluye partidas visibles en la cotización y otras que suelen quedar repartidas entre áreas internas.

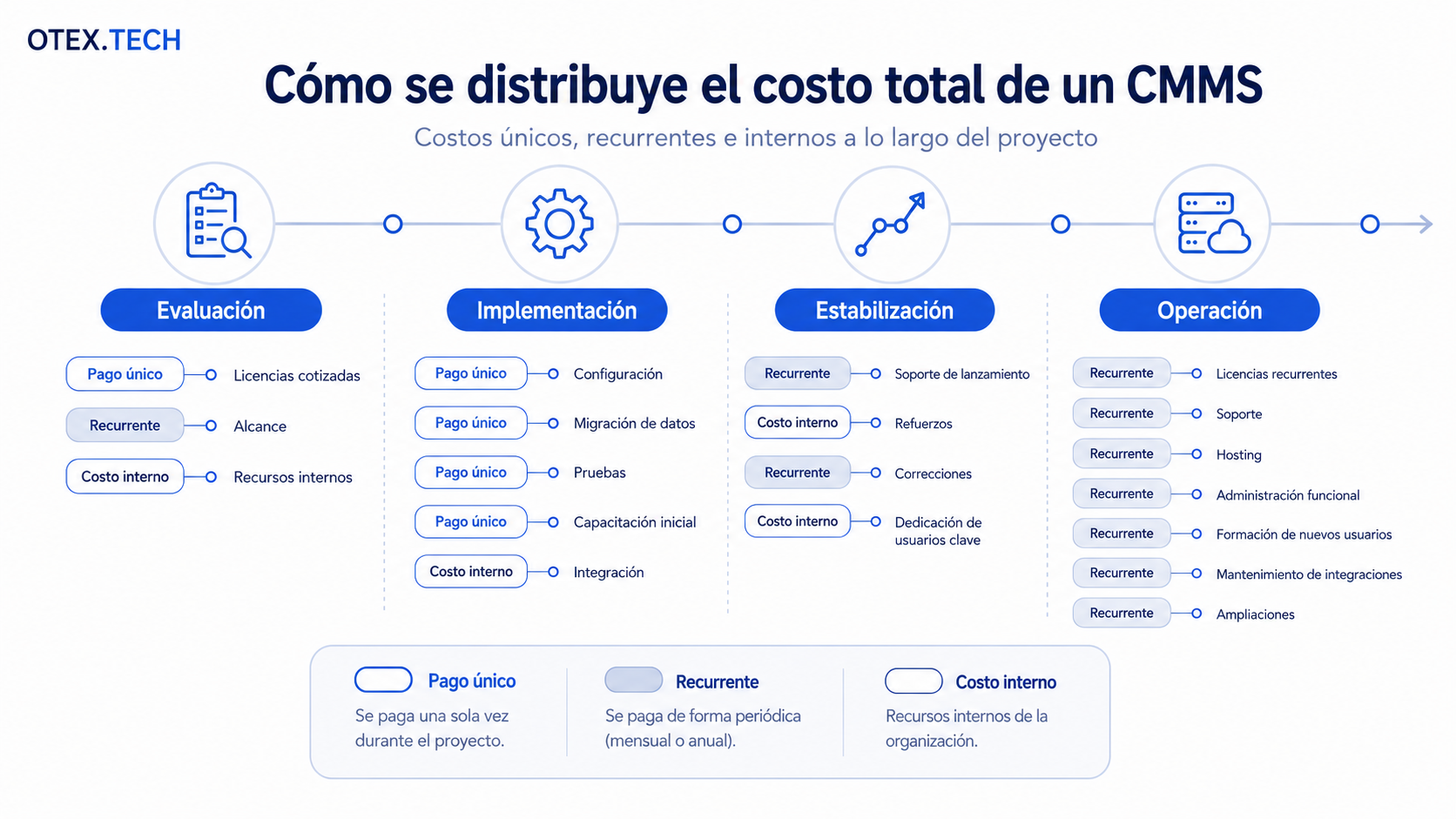

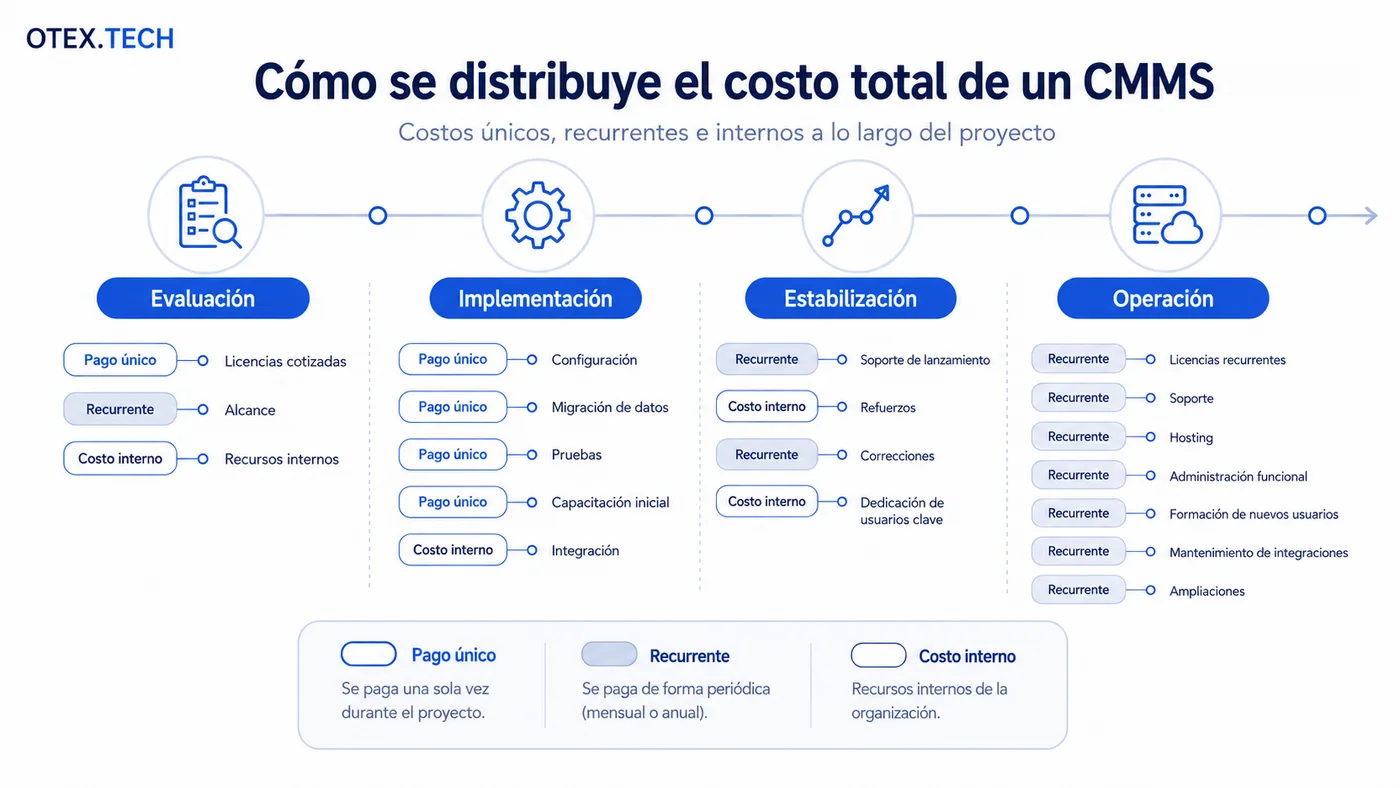

Fórmula de partida. TCO del CMMS = licencias + implementación + migración de datos + capacitación y estabilización + soporte y alojamiento + integraciones + costos internos + ampliaciones.
El TCO no equivale al ROI. El costo total mide los recursos requeridos para contratar y operar el sistema. El retorno incorpora beneficios y efectos operativos, por lo que necesita una línea base, un periodo de comparación y reglas de atribución. La perspectiva de ciclo de vida es coherente con los principios de gestión de activos de ISO 55000:2024.
Componentes del costo total
La cotización debería separar cada partida y aclarar si es única, recurrente, opcional o aportada por el cliente. Esa clasificación permite comparar propuestas sin confundir tarifa de licencia con costo de propiedad.
| Partida | Qué debe definirse | Riesgo si queda ambiguo |
|---|---|---|
| Licencias | Usuarios, concurrencia, plantas, activos, módulos, almacenamiento y modalidad de despliegue | Cambios de plan o cargos adicionales al crecer la operación |
| Implementación | Relevamiento, configuración, pruebas, entregables, salida a producción y estabilización | Trabajo no previsto o diferencias entre configuración estándar y desarrollo específico |
| Migración | Fuentes, calidad, volumen, limpieza, mapeo, cargas piloto y criterios de aceptación | Duplicados, datos incompletos y retrabajo antes o después del lanzamiento |
| Capacitación | Formación por rol, práctica, refuerzos y soporte inicial | Consultas repetidas, cierres incompletos y mayor dependencia de usuarios clave |
| Soporte y hosting | Canales, horarios, SLA, almacenamiento, copias, recuperación, ambientes y actualizaciones | Costos recurrentes no documentados o cobertura insuficiente |
| Integraciones | Análisis funcional, conector o API, pruebas, seguridad, monitoreo, cambios de versión y soporte compartido | Ajustes no presupuestados cuando cambia el ERP, la API o las reglas de intercambio |
| Trabajo interno | Horas de Mantenimiento, Operaciones, IT, Compras, supervisores y usuarios clave | Una propuesta parece más barata porque traslada tareas al cliente |
La migración es un proceso, no una importación
El trabajo real incluye inventariar fuentes, depurar registros, mapear campos, ejecutar una carga piloto, validar resultados y decidir qué historial conservar. La cotización debe indicar formatos, ciclos de prueba, ventana de carga y responsabilidades de corrección.
La capacitación debe responder a cada rol
Técnicos, planners, supervisores, administradores y solicitantes usan funciones distintas. Una sesión general no reemplaza la práctica por rol ni el acompañamiento posterior. Reducir esta partida puede bajar la factura inicial, pero aumentar consultas, retrabajo y registros incompletos durante la estabilización.
Las integraciones siguen generando trabajo después del go-live
Una interfaz con ERP, BI u otros sistemas combina análisis, configuración o desarrollo, pruebas, seguridad, monitoreo y soporte. La propuesta debe identificar el sistema maestro de cada dato, la frecuencia de actualización y el responsable ante una falla.

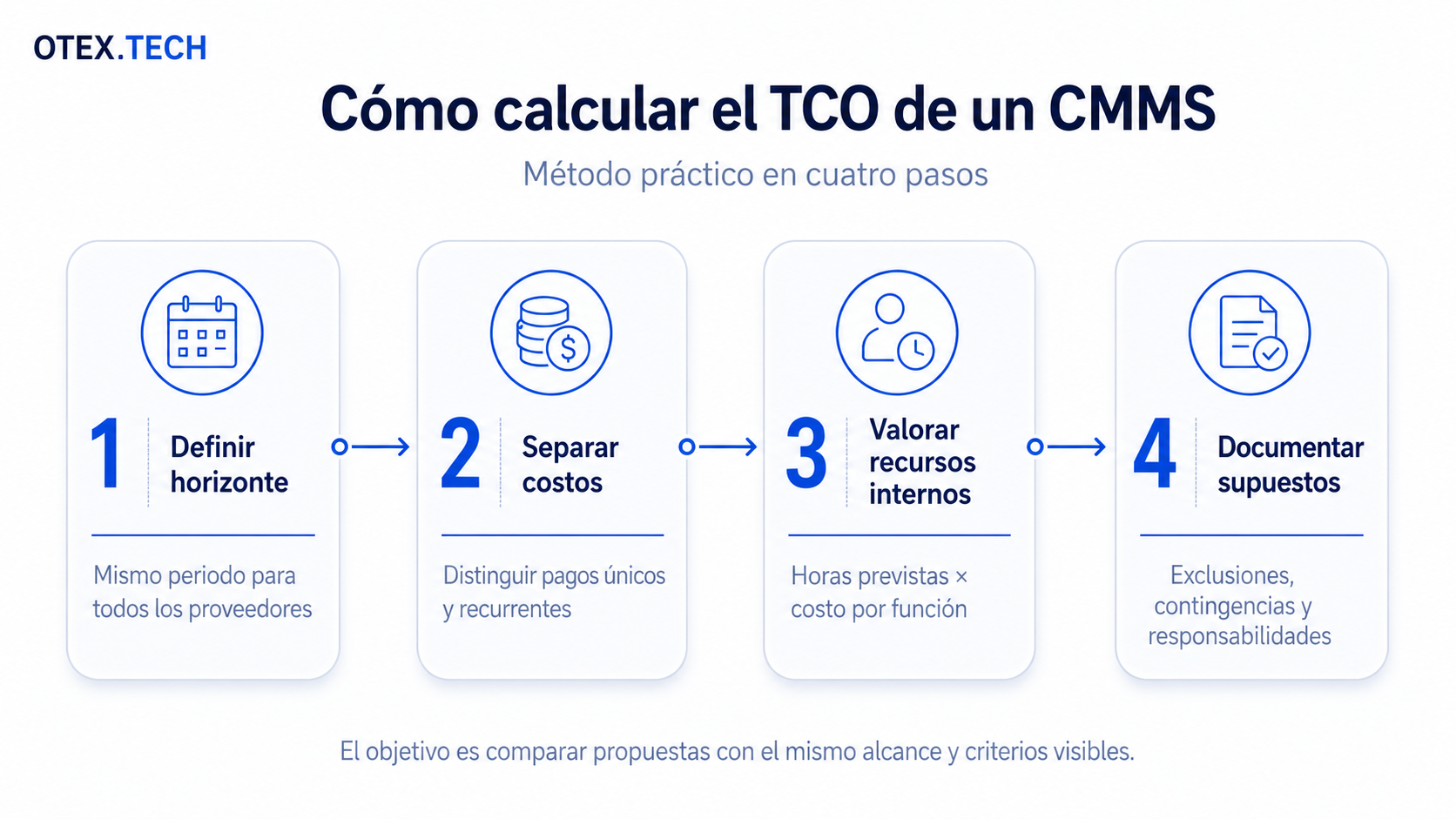

Cómo calcular el TCO de un CMMS
El cálculo necesita un periodo común, un alcance comparable y supuestos visibles. No busca una cifra con falsa precisión, sino exponer todas las partidas relevantes y la distribución del trabajo.
Use el mismo periodo para todos los proveedores e incluya renovaciones, soporte, ampliaciones y mantenimiento de integraciones.
Los únicos suelen concentrarse en relevamiento, configuración, migración, formación, pruebas e integración. Los recurrentes incluyen suscripción, soporte, alojamiento, administración y ajustes de interfaces.
Costo interno estimado = horas previstas por función × costo interno de esa función. Puede trabajar con rangos cuando la dedicación no esté cerrada.
Registre usuarios, módulos, plantas, calidad de datos, sesiones de capacitación, ciclos de prueba, SLA, crecimiento previsto y exclusiones.
Control de alcance. Antes de aprobar una cotización, Mantenimiento, Operaciones, IT y Compras deberían validar alcance funcional, datos, implementación, operación y continuidad con evidencia documental.
Cómo comparar dos cotizaciones de CMMS
El total de la última fila no basta. Primero deben normalizarse alcance, periodo, moneda, responsabilidades y exclusiones; después puede compararse el costo total de cada alternativa.
| Criterio | Proveedor A | Proveedor B | Validación requerida |
|---|---|---|---|
| Modelo de licencia | — | — | Unidad de cobro y crecimiento |
| Usuarios, plantas y activos | — | — | Límites y condiciones de ampliación |
| Módulos incluidos | — | — | Funciones disponibles y opcionales |
| Implementación y migración | — | — | Procesos, datos, pruebas, horas y entregables |
| Capacitación | — | — | Roles, sesiones, refuerzos y soporte inicial |
| Integraciones | — | — | Desarrollo, monitoreo, soporte y cambios |
| Soporte y alojamiento | — | — | SLA, capacidad, ambientes y actualizaciones |
| Trabajo interno | — | — | Dedicación prevista por área |
| Reajustes, moneda y salida | — | — | Índice, frecuencia, formato, plazo y costo de exportación |
| Exclusiones | — | — | Impacto probable durante el periodo evaluado |
Una propuesta de mayor precio puede requerir menos dedicación del cliente porque incluye preparación y acompañamiento. Otra puede trasladar más tareas al equipo interno. Ambas pueden ser válidas si el análisis asigna un costo razonable al tiempo de las personas y deja claras las responsabilidades.
Si las propuestas no explicitan usuarios, plantas, datos, capacitación e integraciones, la comparación todavía no tiene un alcance común.
Ver cómo OTEX lo resuelve →Para revisar una propuesta concreta de OTEX.tech, contrastá las capacidades del software CMMS, los planes y tarifas y el alcance de los servicios de implementación. La cotización final debe documentar qué queda incluido y qué depende del cliente.
Cuándo una licencia barata genera un TCO mayor
Una licencia de menor precio puede ser adecuada cuando el alcance es acotado, los datos están preparados y el equipo dispone de capacidad interna. Puede ser una mala elección cuando la operación necesita migración compleja, soporte cercano, trabajo offline, varias plantas o integración con otros sistemas.
| Decisión inicial | Efecto posterior posible |
|---|---|
| Contratar sin limpieza de datos | Retrabajo, duplicados y menor confianza en los reportes |
| Reducir capacitación | Consultas repetidas y cierres incompletos |
| Excluir acompañamiento | Mayor dedicación de usuarios clave durante la estabilización |
| Personalizar en exceso | Mayor costo de mantenimiento y actualización |
| Tratar la integración como pago único | Ajustes no presupuestados ante cambios de sistemas |
| Ignorar crecimiento y salida de datos | Cambios de plan o dependencia no evaluada |
La decisión correcta no es elegir siempre la licencia más barata ni la propuesta con más servicios. Es identificar qué trabajo exige la operación, quién puede ejecutarlo y cuánto costará durante el periodo evaluado.
Preguntas al proveedor antes de contratar un CMMS
La conversación comercial debería dejar respuestas documentadas. Esta lista ayuda a detectar partidas no visibles y a mejorar la calidad de la cotización.
Una cotización no debería aprobarse hasta que alcance funcional, datos, implementación, operación y continuidad estén definidos con responsables y evidencia documental.
Cómo cambia el TCO según el alcance y el sector
El sector no determina por sí solo el precio, pero introduce condiciones que cambian configuración, pruebas, almacenamiento, soporte y capacitación.
| Escenario | Partidas que suelen ganar peso | Dato necesario para cotizar |
|---|---|---|
| Manufactura | Jerarquía de activos, turnos, repuestos y paradas planificadas | Líneas, usuarios por turno y alcance de inventario |
| Alimentos y bebidas | Evidencias, aprobaciones, checklists y recuperación de registros | Tipos de registro, retención y requisitos de auditoría |
| Oil & Gas, minería o utilities | Conectividad, contratistas, permisos y operación multi-sitio | Ubicaciones, trabajo offline, terceros y requisitos de seguridad |
| Facility management | Solicitantes, edificios, SLA y proveedores externos | Sedes, contratos, volumen de avisos y niveles de servicio |
Las soluciones CMMS por industria pueden servir para contextualizar el relevamiento, pero no reemplazan la definición técnica y comercial de cada operación.
Cierre operativo
La licencia es solo una partida: implementación, datos, soporte, integraciones y trabajo interno también forman parte del TCO. Las propuestas deben compararse con el mismo alcance, periodo, moneda, responsabilidades y exclusiones.
La migración, la adopción y la estabilización pueden reducir o aumentar el esfuerzo interno según cómo se contraten. Las integraciones requieren considerar pruebas, monitoreo, soporte y cambios futuros, no solo la construcción inicial.
Una licencia más barata puede generar un costo total mayor cuando desplaza tareas o riesgos fuera de la cotización.
Estimá el alcance antes de comparar precios
Revisá usuarios, plantas, datos, capacitación, soporte e integraciones con un especialista para construir una evaluación económica con responsabilidades explícitas.
